Bautagebuch: Das neue Badehaus
Wir sind wieder fleißig am Bauen. Drei Bereiche werden sich verändern: die Bade- und Wohlfühlwelt, der Massagebereich und das Restaurant. In unserem Bautagebuch erfahren Sie den Baufortschritt und alle Neuigkeiten rund um den Umbau.
1. Oktober 2019
Nach vier Monaten Bauzeit wurde mit Beginn des heurigen Sommers der bislang größte Umbau im Mountain Resort Feuerberg abgeschlossen. Die Bade- und Wohlfühlwelt wurde großzügig ausgebaut, ein neues Massagezentrum entstand und die Restaurants wurden erweitert. Den Bau des neuen Badehauses sehen Sie hier im Zeitraffer.
09. August 2019
Seit des Saisonstarts am 28. Juni haben alle mit anpackt. Wir hatten ein Ziel vor Augen: Eröffnung des neuen Badehauses Anfang August. Und es hat geklappt. Am 02. August war es endlich soweit. Nach vier Monaten intensiver Bauzeit eröffneten wir letzten Freitag das neue Badehaus „Sonnenbad“. Neben zwei großen Indoor Pools ist der „Skypool“ der neue HÖHEpunkt am Feuerberg. Er schwebt in luftiger Höhe mitten in der Glasfassade des Badehauses. Die Kinderbadewelt „Aquafix“ wurde bereits Mitte Juli eröffnet. Die 40 Meter lange Wasserrutsche und der 1,20 Meter flache Kinderpool begeistern seither Groß und Klein. „Kärntens Badewelt am Berg“ verfügt jetzt über ca. 4.500 Wellness-Quadratmeter mit 12 Pools, Almsee (solartemperiert von Juni bis August), Wasserrutsche, 11 Saunen und 16 Ruheoasen.
Für die Planung des Umbaus verantwortlich zeigten sich die Architekten Andrea und Herwig Ronacher sowie Hotel & Spa archiFAKTUR. Die Bauleitung lag in den bewährten Händen der Freunschlag & Ronacher ZT GmbH. Außerdem waren zahlreiche Kärntner Top-Firmen angefangen von der Firma Kostmann über Spitzer und Stolz Installationen, Elektro Maschke bis zu den exzellenten Zimmerern und Tischlern der Firmen Pichler und Schabus am Umbau beteiligt. Poolbau und -technik übernahmen die Firmen Heidenbauer und GWT.
Auf diesem Wege möchten wir uns nochmal bei allen bedanken, die in den letzten Monaten mit uns gewerkt haben. Vielen Dank für euren unermüdlichen Einsatz! Es ist wunderschön geworden!

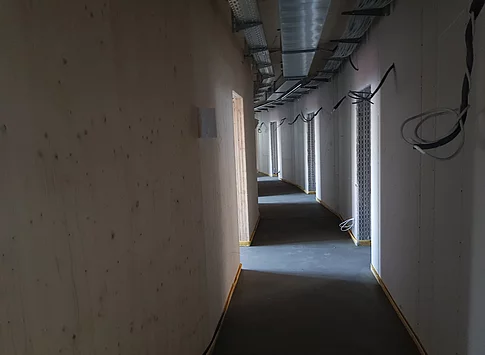

Das Bautagebuch wurde in den letzten Wochen stark vernachlässigt, aber heute können wir Ihnen endlich aktuelle Bilder vom neuen Badehaus zeigen. Anfang der Woche fanden die ersten Shootings statt.
28. Juni 2019

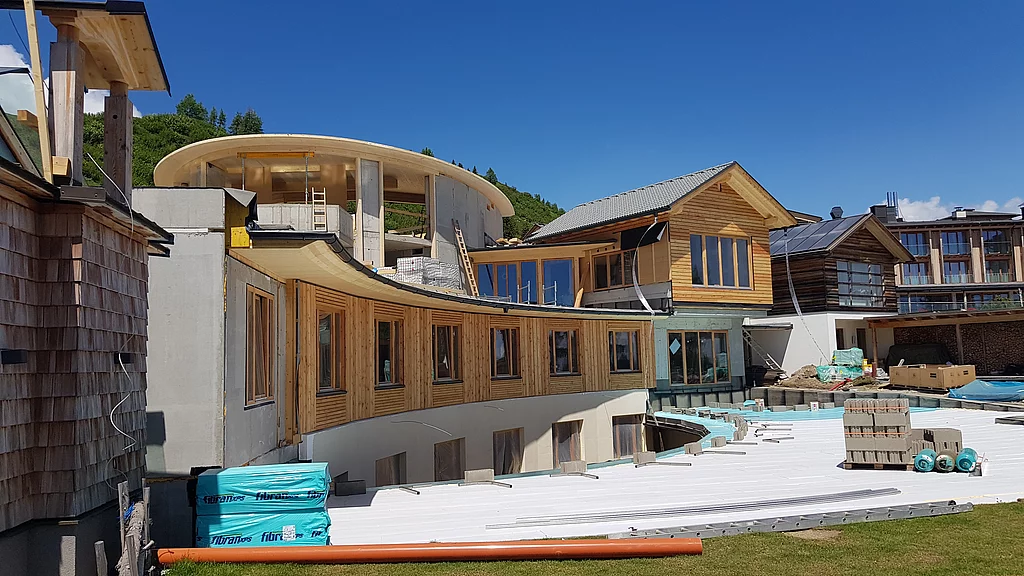

Die letzten beiden Wochen blieb nicht viel Zeit, das Bautagebuch weiter zu führen. Rund um die Uhr wurde gearbeitet, um für die Eröffnung fit zu werden. Und wir sind überglücklich, es geschafft zu haben. Das neue Massagezentrum „MEIN SEIN“, die neuen Restaurants, die Vinothek und die neuen Gartenterrassen konnten punktgenau eröffnet werden. Anbei die ersten Bilder.
Das Badehaus konnte ebenso, wie geplant, im Rohbau fertig gestellt werden. Die Fassade zum Hotel hin ist bereits geschlossen und die nächsten Tage wird auch die Westseite zur Skipiste hin finalisiert werden. Der Innenausbau schreitet zügig voran und – so wie es jetzt aussieht – können wir am 12. Juli den Kinderbereich mit der Wasserrutsche eröffnen. In den ersten Augusttagen wird dann wohl der ganze Bereich unseren Gästen zur Verfügung stehen.
Wir danken allen unseren Freunden, die uns so fest die Daumen gedrückt haben. Wir selbst sind zwar ein wenig müde, aber Freude und Dankbarkeit wiegen alle Mühen und Sorgen mehrfach auf.
15. Juni 2019

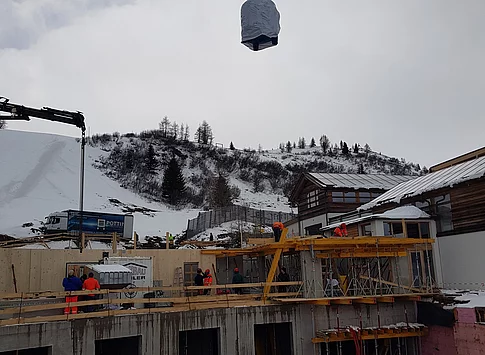

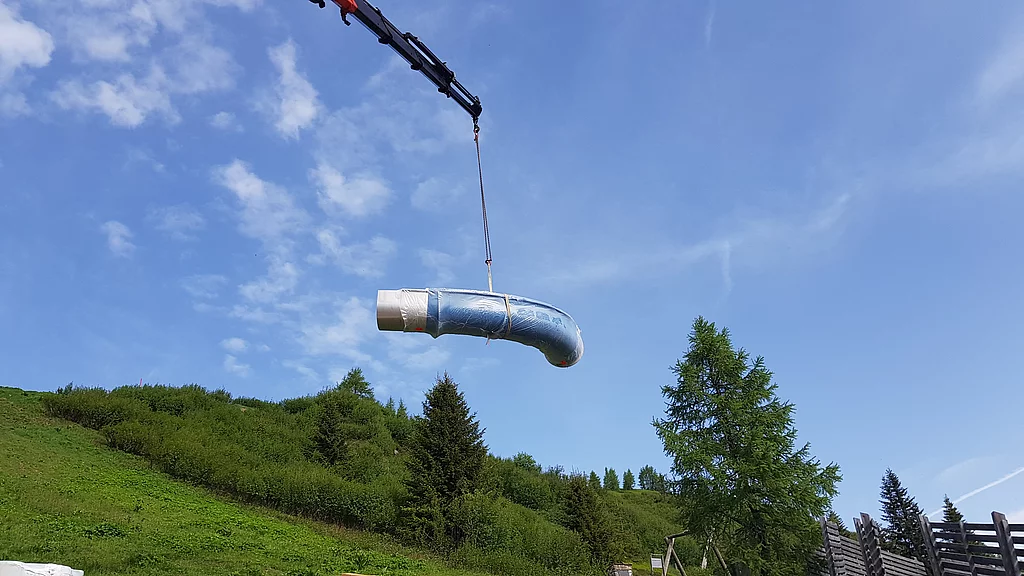

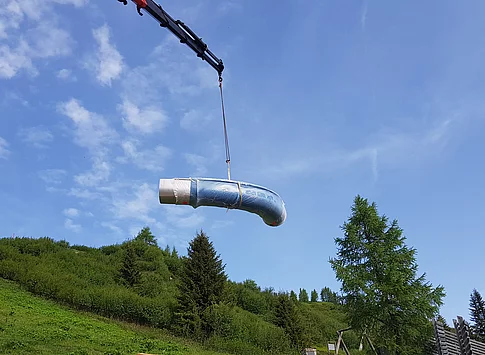

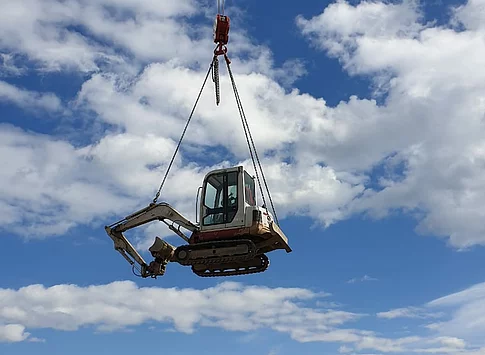

Die letzten beiden Wochen mit durchgehendem Schönwetter haben uns richtig voran gebracht. Am Freitag wurde der Kran abgebaut. Der Zimmerer steuert mit dem Eindecken des Hallenbades schon Richtung Finale. Am Dienstag soll die Kuppel versetzt werden. Dann ist alles „unter Dach und Fach“! Parallel dazu wird die Alu-Glasfassade montiert, sodass pünktlich zur Eröffnung die Außenarbeiten im Wesentlichen abgeschlossen sind.

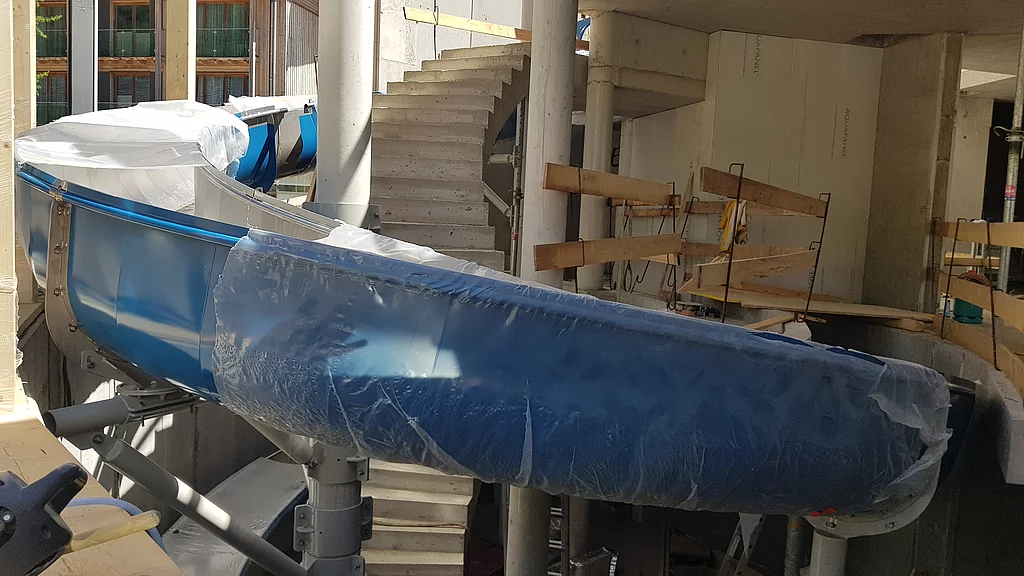

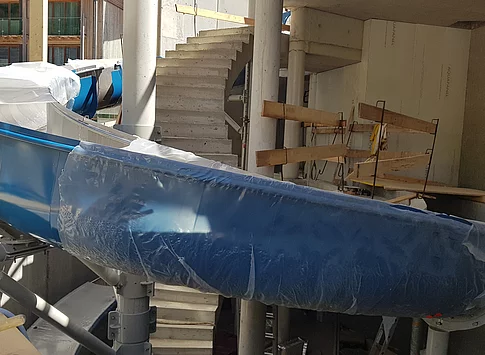

Weitere Meilensteine: Der Innenausbau im neuen Badehaus hat schon begonnen. Das Kinderbecken ist bereits fertig gestellt und die Wasserrutsche wurde ebenso bereits eingebaut. Dieser Bereich wird ja - wie es jetzt aussieht - um den 15. Juli in Betrieb gehen. Im Wellnesszentrum arbeitet der Tischler bereits auf Hochtouren. Wir können schon jetzt sagen: Die neuen Massageräume werden eine Oase des Wohlfühlens.

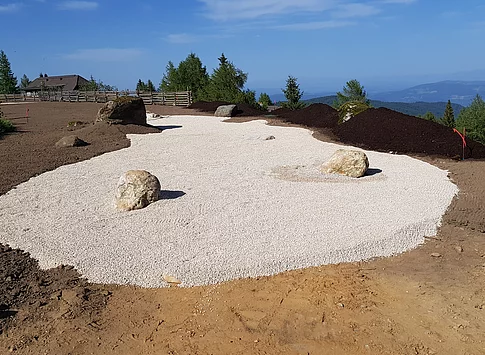

Womit wir Sie heuer noch überraschen? Die Gartenterrassen wurden um die „Yogawiese“ erweitert. Freuen Sie sich mit uns auf wunderbar erweiterte Gärten und Liegeflächen!
Ein Werk der Architekten Ronacher
Das Neue fügt sich wie immer, wenn unseren Architekten Ronacher die Hände im Spiel haben, nahtlos in das Vorhandene ein. Lieber Herwig, liebe Andrea, es wird wunderschön - vielen, vielen Dank! Aufmerksame Betrachter können hier etwas entdecken, das wir bislang noch nicht verraten haben. Das Badehaus verfügt noch über eine weitere Attraktion. Mehr darüber das nächste Mal...
08. Juni 2019

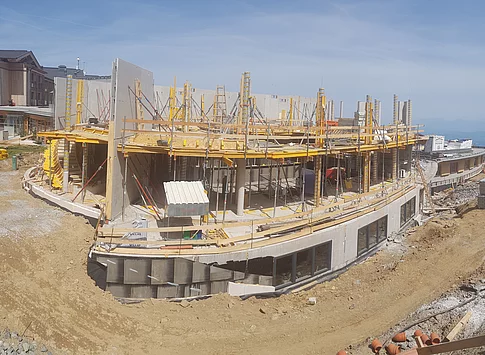

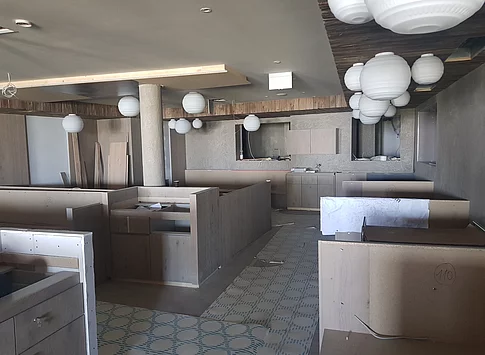

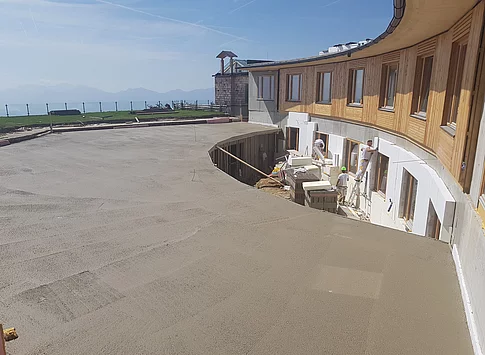

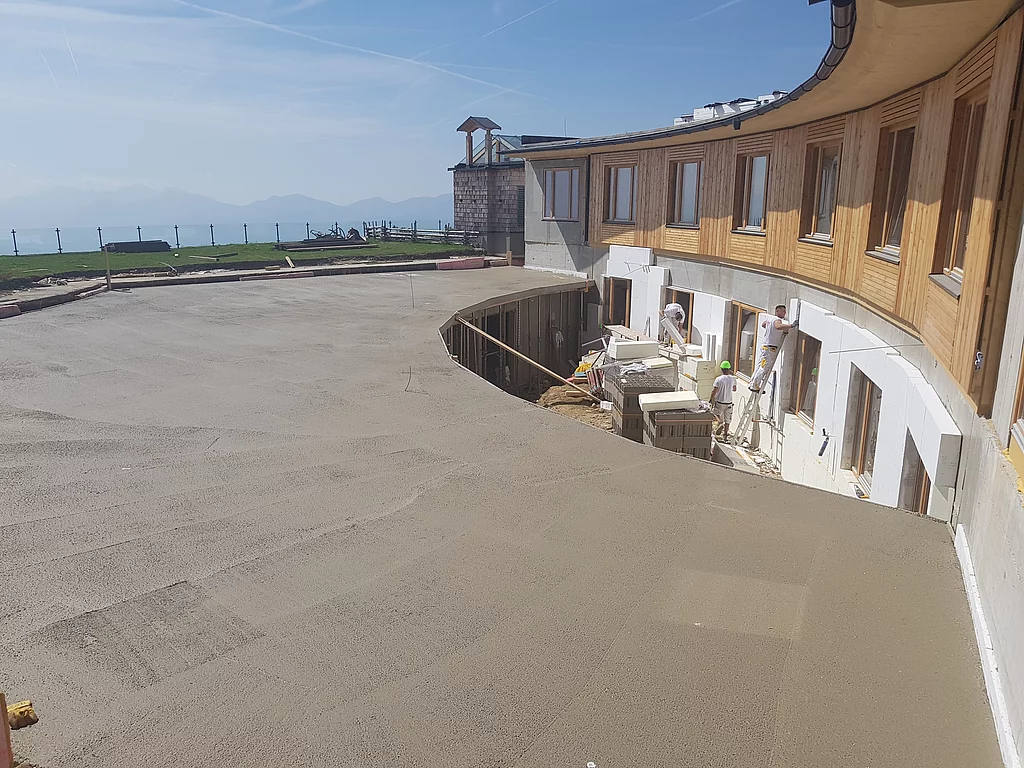

Hurra – geschafft!!! Die Baumeisterarbeiten wurden punktgenau abgeschlossen. Eine Meisterleistung aller Firmen, allen voran der Firma Kostmann, die das gute Bauwetter durch Aufstockung der Mannschaft und ausgedehnten Schichten bis in die Nacht hinein voll nutzten und verlorenes Terrain wett machten. Am Dienstag geht es ans Ausschalen und der Zimmerer beginnt mit KHL-Decke und Kuppel. Am Mittwoch kommt die Firma Wiegand-Maelzer und beginnt mit dem Einbau der Wasserrutsche für die Kinder. Wir sind nun gut im Zeitplan und wenden uns mit aller Kraft dem Finale zu.

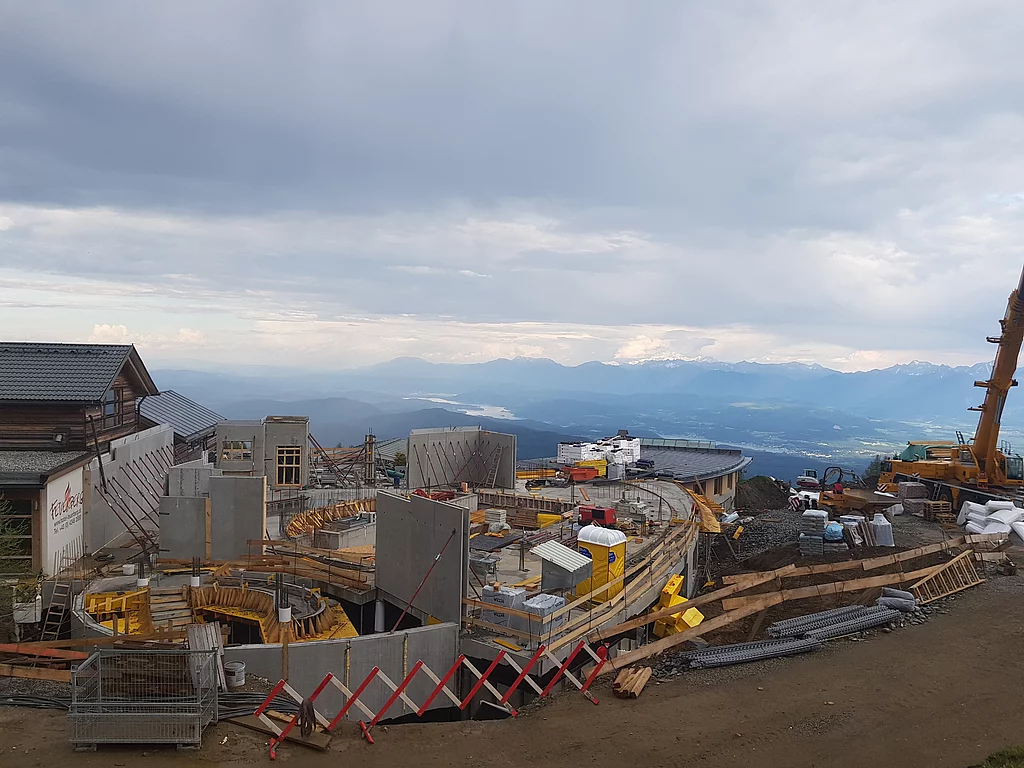

01. Juni 2019

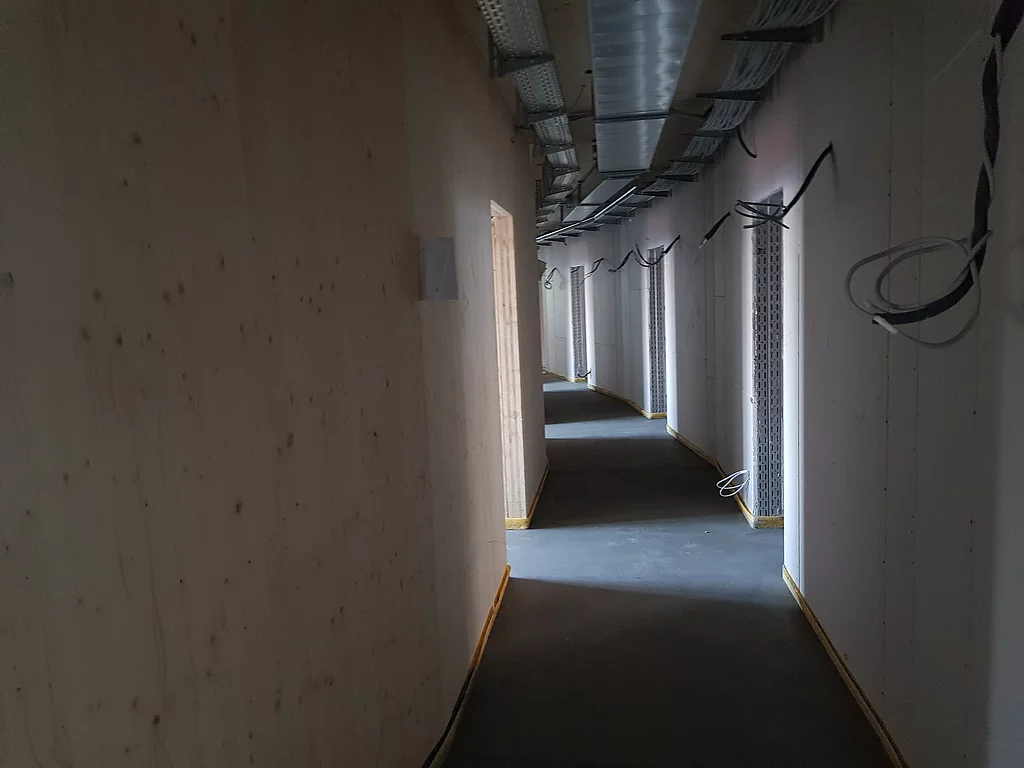

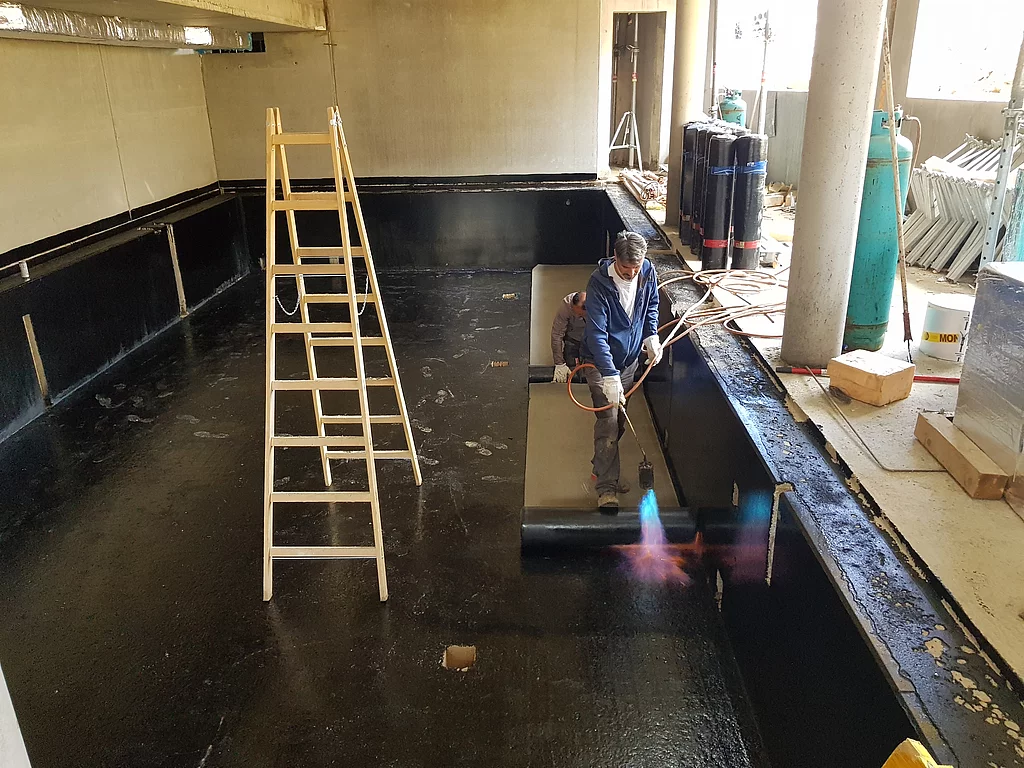

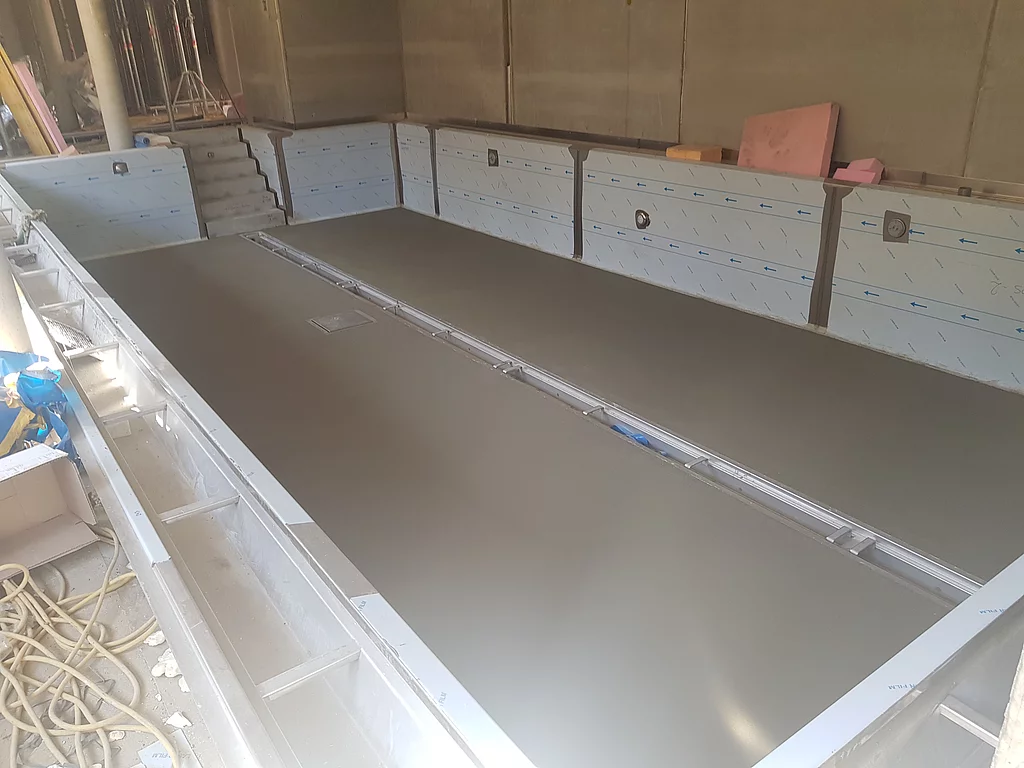

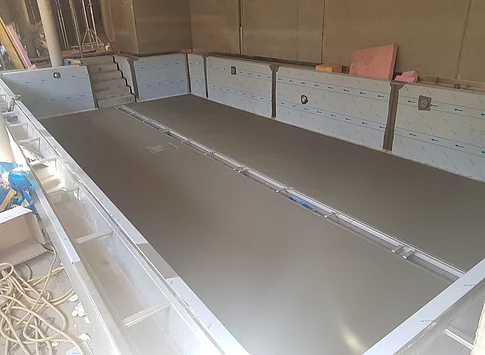

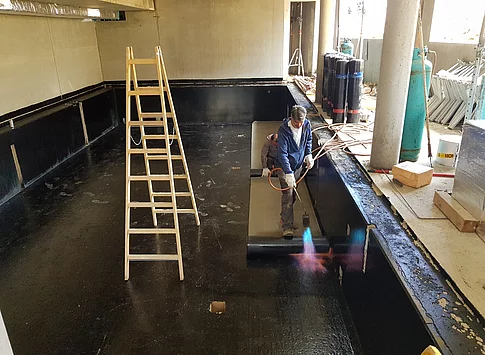

Was war das für eine Woche! Ein mächtiges Adriatief hat uns drei Tage lang heftige Niederschläge geschickt. Über 100 l pro m². Von Montag bis Mittwoch gab es dadurch Einschränkungen beim Rohbau. Nichts desto trotz wurde weiter gearbeitet und durch perfekte Verstärkung in der zweiten Wochenhälfte und einer Wochenendschicht wurde Vieles wieder wettgemacht. Der Innenausbau war davon unberührt und ist perfekt voran geschritten. In Summe konnte das Wochensoll erfüllt werden und wir blicken zuversichtlich in die neue Woche. Am Montag kommt die Firma Heidenbauer mit dem ersten Schwimmbecken und bis zum Wochenende soll der Rohbau des Schwimmbades stehen. Die Woche darauf kommt bereits die Firma Wiegand-Maelzer und beginnt mit dem Einbau der Wasserrutsche.
Wir biegen in die Zielgerade und blicken nun zuversichtlich in Richtung Eröffnung am 28. Juni.

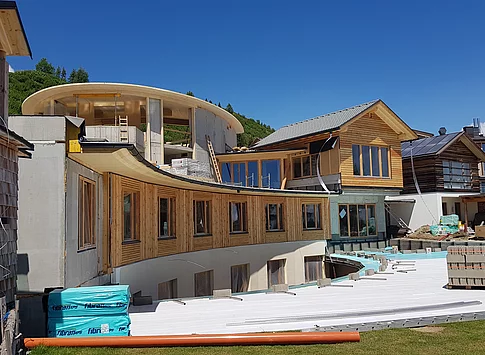

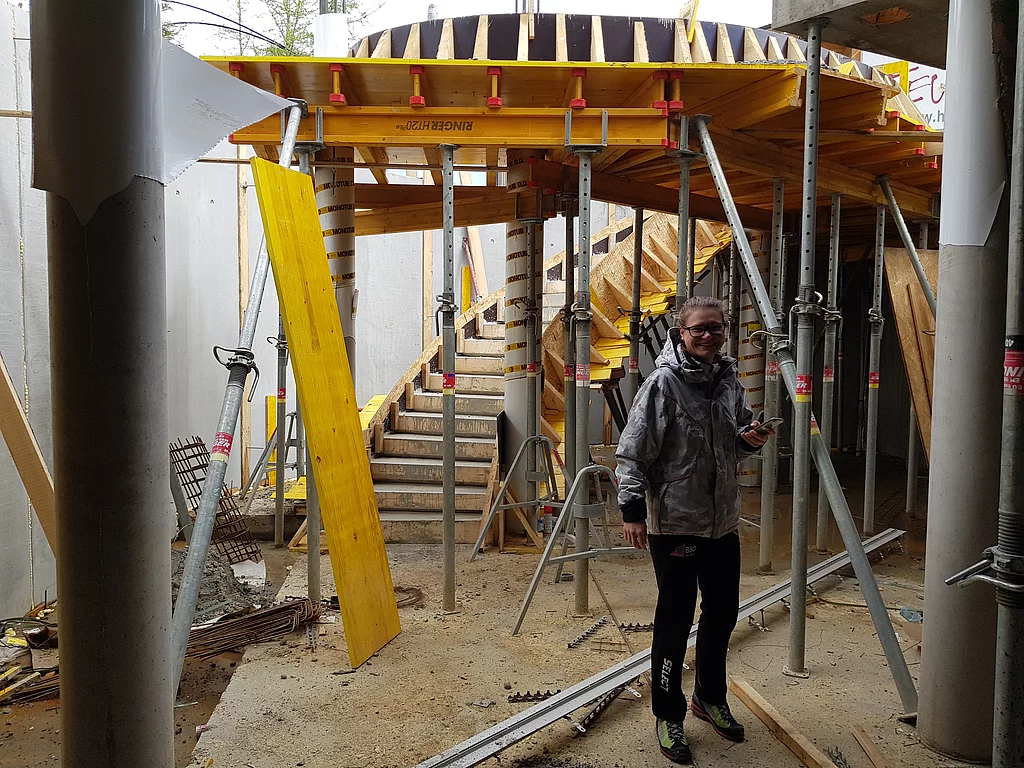

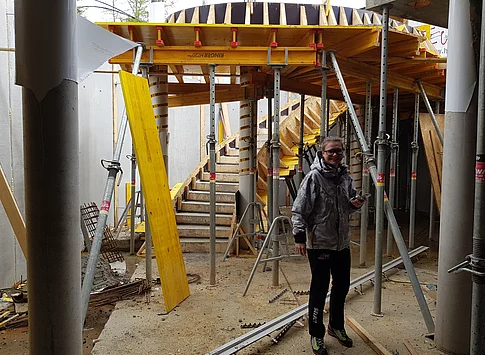

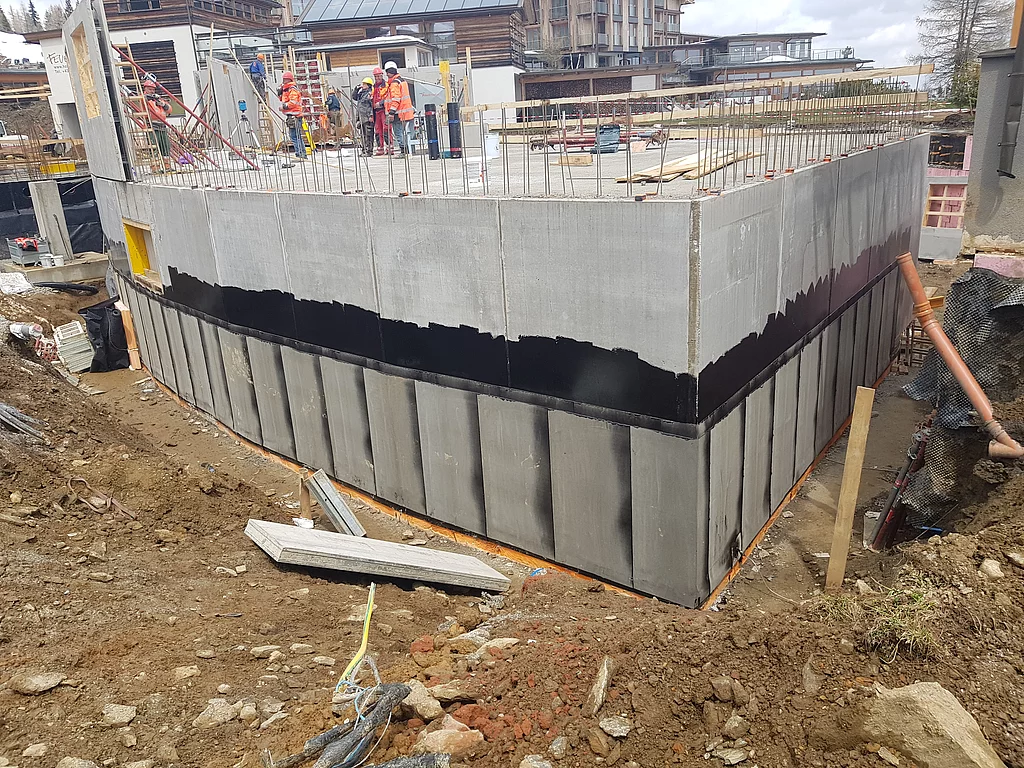

Geschafft
Das war der schwierigste Teil des Neubaus: Die Decke über UG 1. Zahlreiche Deckensprünge und Durchbrüche, Rundungen ohne Ende und die gewendelte Stiege – eine Meisterleistung. Jetzt fehlen nur mehr ein paar Wände und die Säulen im EG sowie die Galeriedecke. Der Baumeister sollte bis zum Wochenende fertig sein und an den Zimmerer für die Dachkonstruktion übergeben. Danach kommt die Alu-Glasfassade…
Zum Glück nur Regen

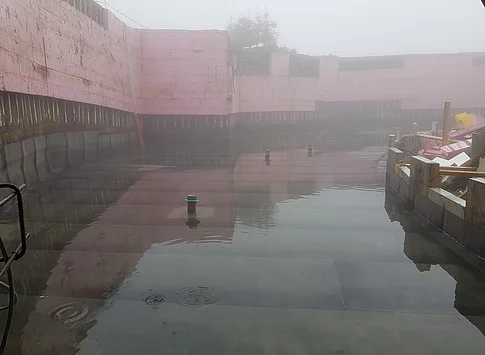

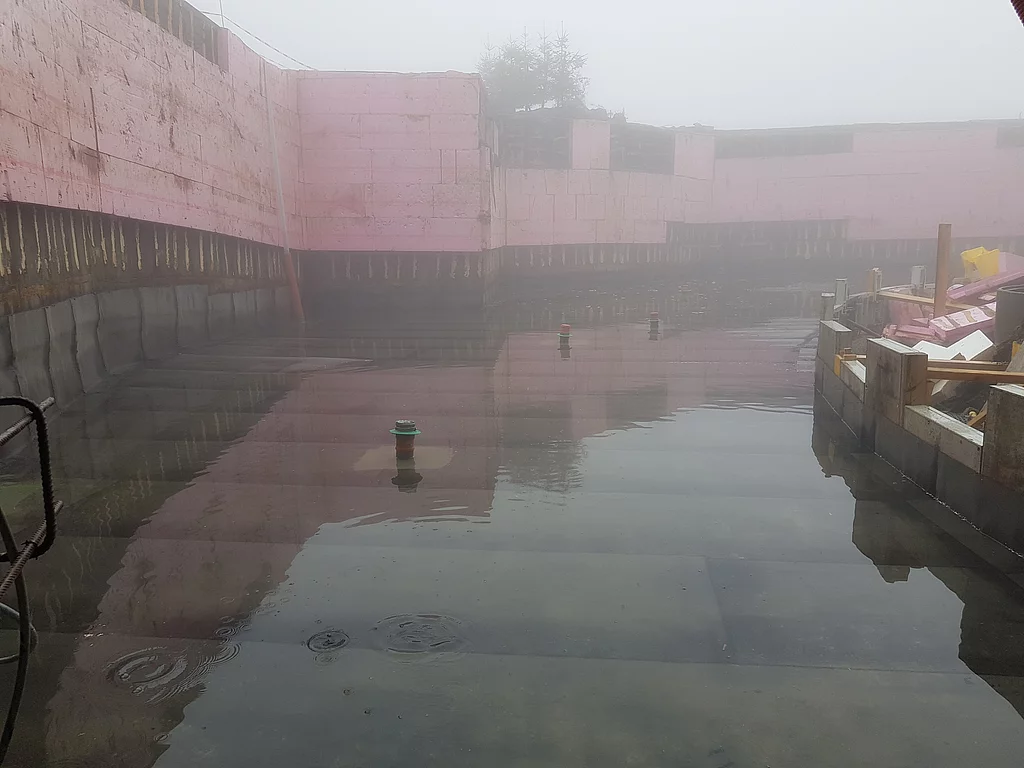

Am Beginn der letzten Woche ein kleiner See: 100 l Regen – das entspricht 1 m Neuschnee, der uns Gott sei Dank erspart geblieben ist.
Hier (an der Rückseite der Konzertsauna) ist mittlerweile die Bodenplatte betoniert und diese Woche wird der eingeschoßige Rohbau mit einer Zusatzmannschaft gestellt. Damit ist dieser Bereich abgeschlossen - unsere Überraschung für Sie in den nächsten Jahren.

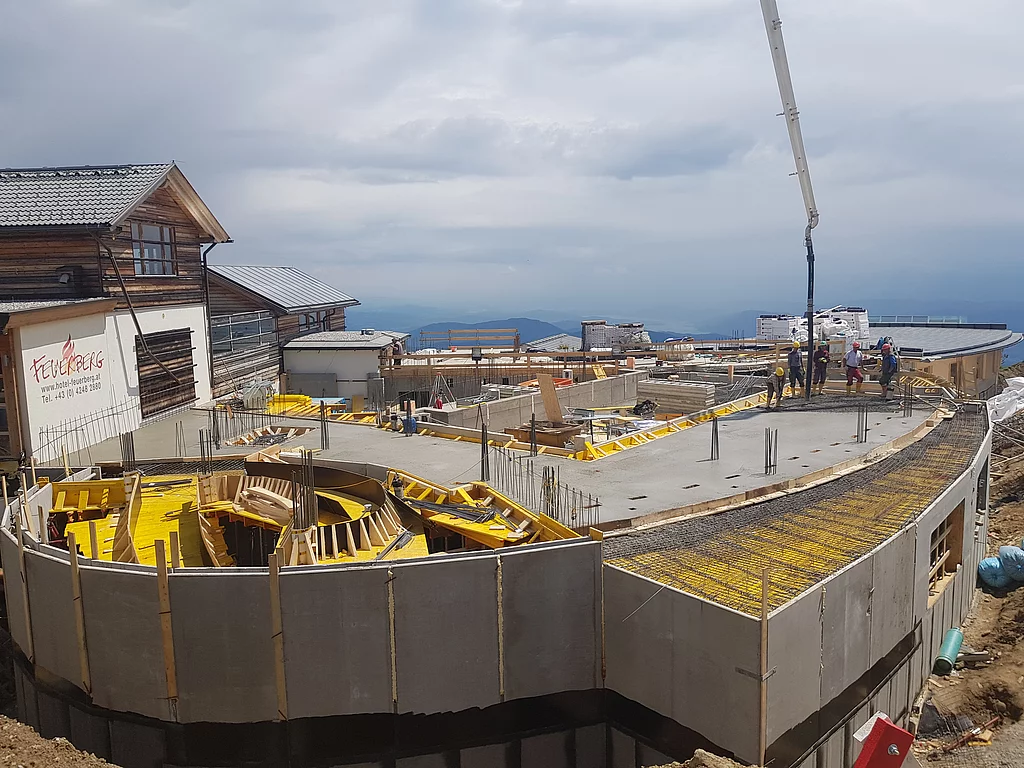

25. Mai 2019

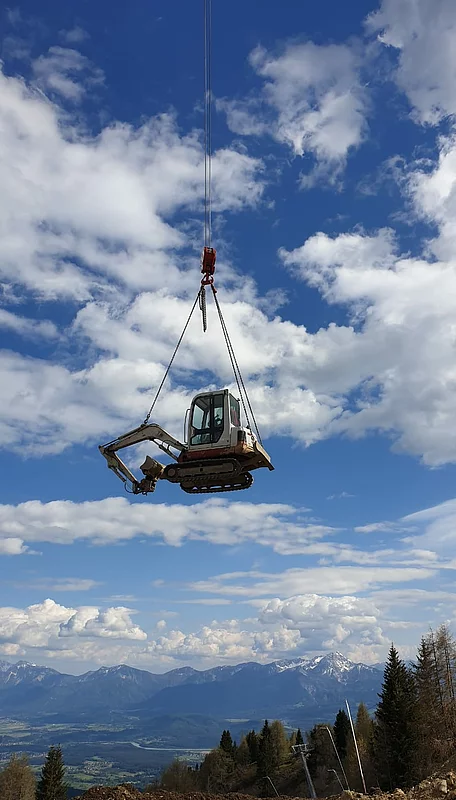

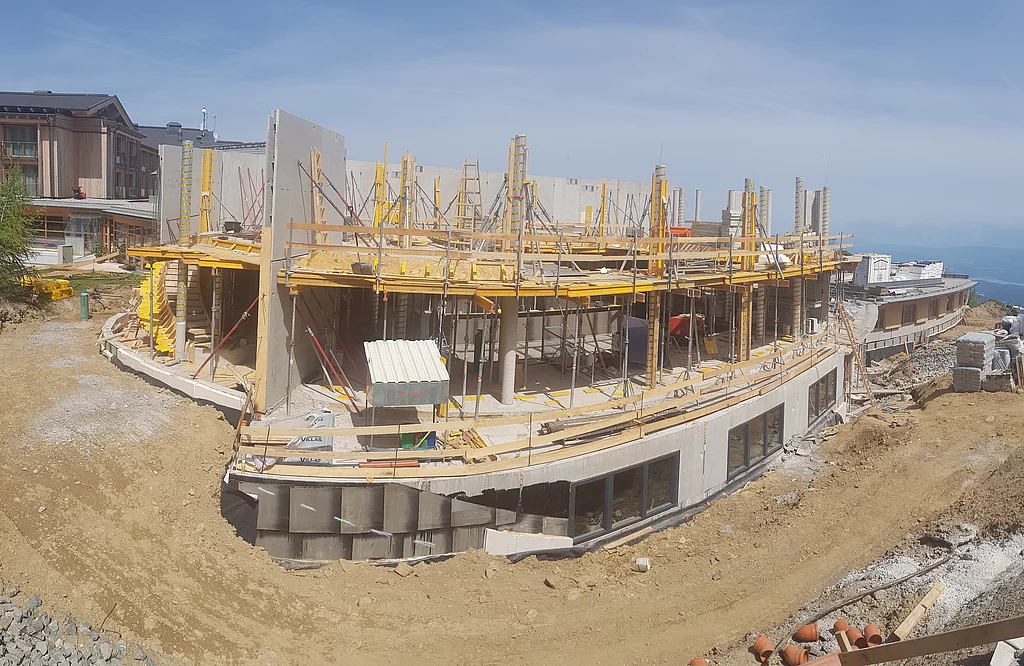

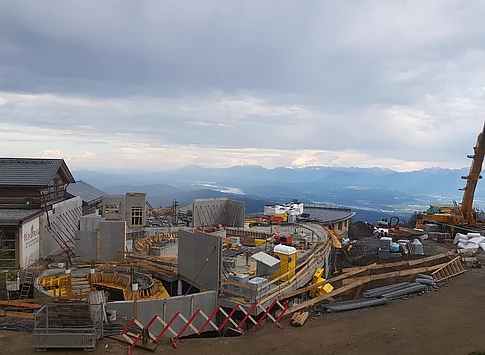

Eine Woche mit großen Fortschritten liegt hinter uns. Im Mehrschichtbetrieb und mit bester Abstimmung aller Gewerke haben wir es geschafft, uns nun auch im letzten Teil aus dem Boden heraus zu arbeiten und den Hochbau zügig voran zu treiben. Der Innenausbau geht sowieso gewaltig gut voran. Aber – was die größte Freude macht – das Hallenbad hat nun richtig Fahrt aufgenommen. Mitte der Woche geht der Rohbau hier in die Zielgeraden und wir nehmen bereits das letzte Geschoß plus die Galerie in Angriff.

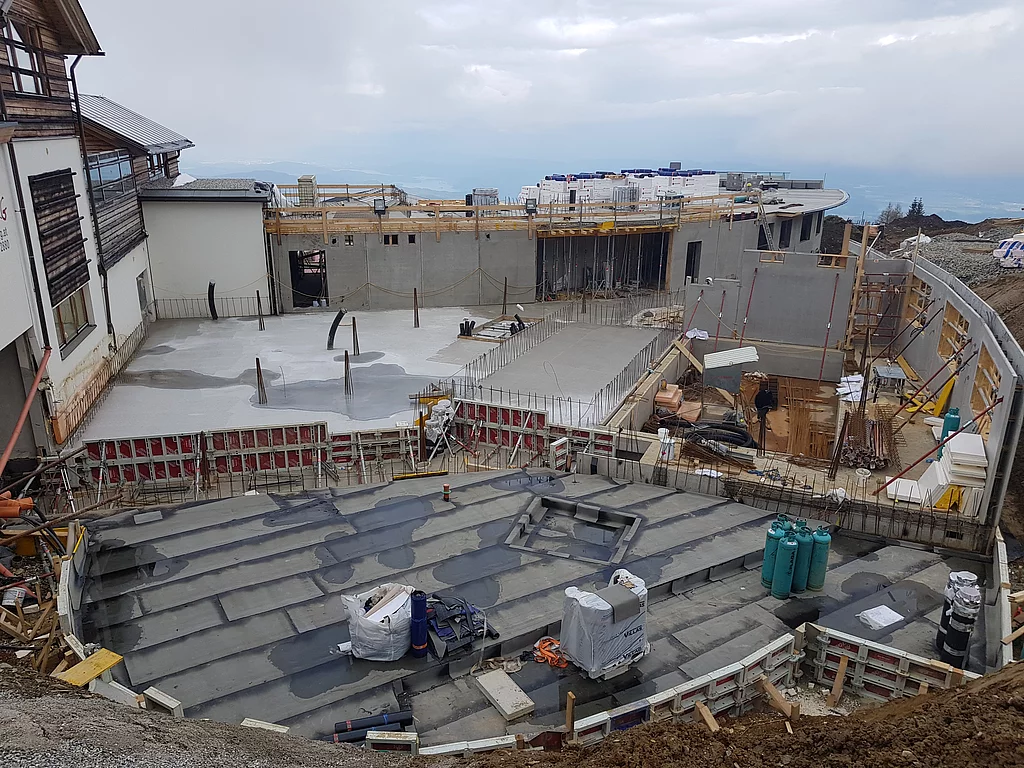

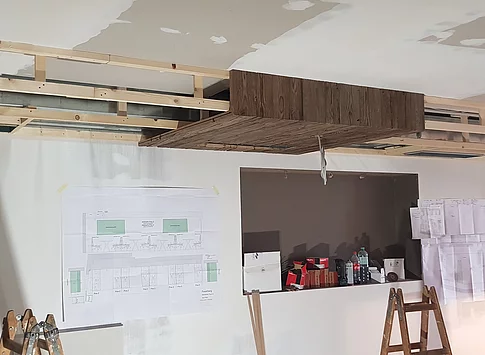

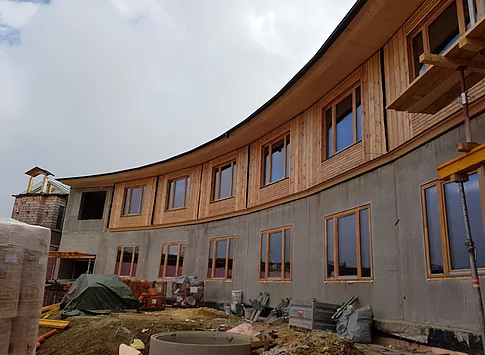

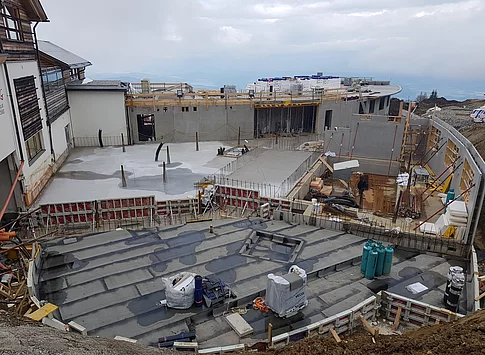

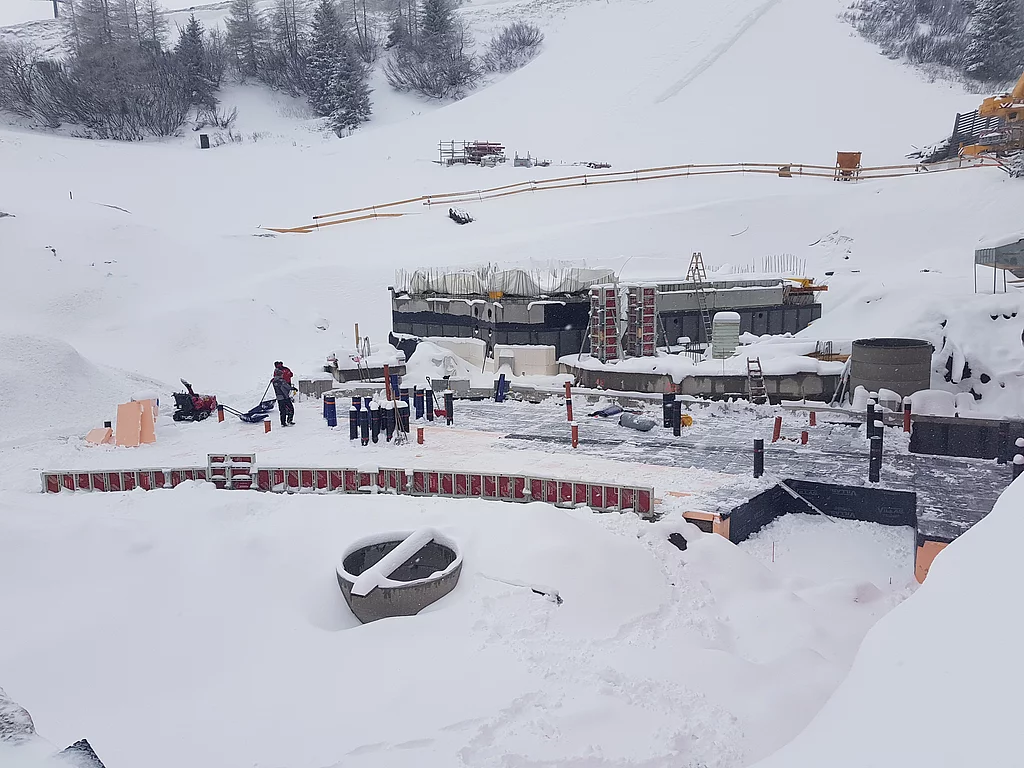

18. Mai 2019

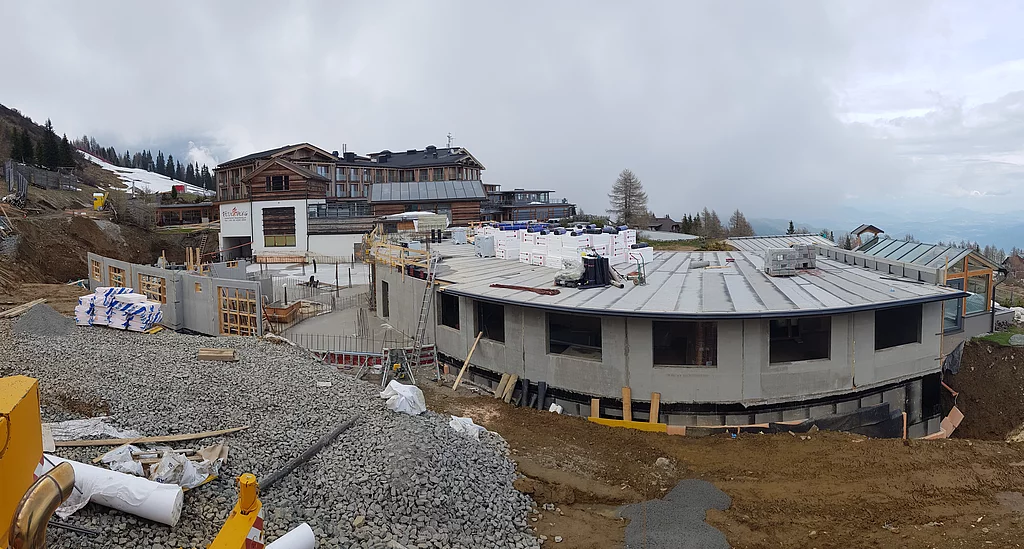

Eine unglaubliche Woche hat sich dem Ende geneigt. Wieder hat der Winter mit voller Wucht zugeschlagen. Wir alle sind ob der ungewöhnlichen Witterungsbedingungen völlig sprachlos. Aber es ist ein innerer Ruck durch die gesamte Mannschaft gegangen: „Wir geben nicht auf!“ – das war deutlich zu spüren. Und es wurde eine famose Wochenleistung geschafft, die eigentlich nicht mehr für möglich gehalten wurde. Dank allen am Bau beteiligten Firmen und ganz besonders der Firma Kostmann, die in Nachtschichten Unmögliches möglich gemacht hat.
Schneereicher Mai
Er war angesagt und ist eingetroffen – der übliche Schneefall zum Wochenbeginn.
15. Mai 2019

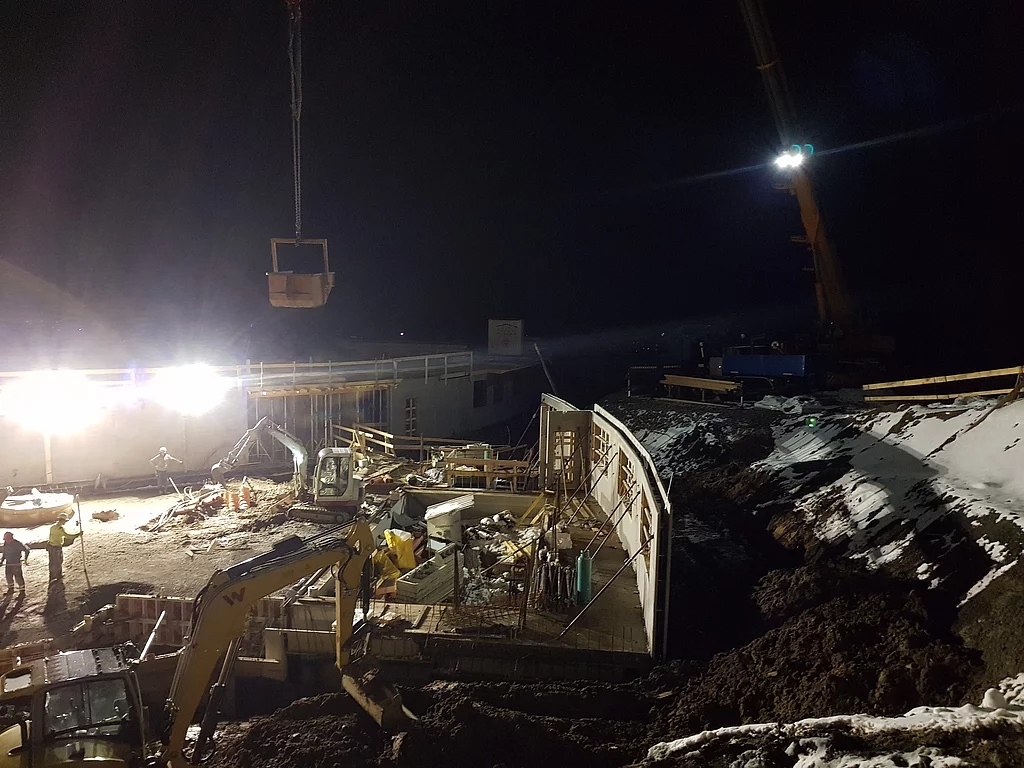

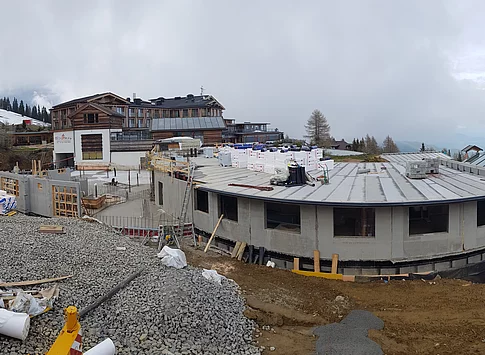

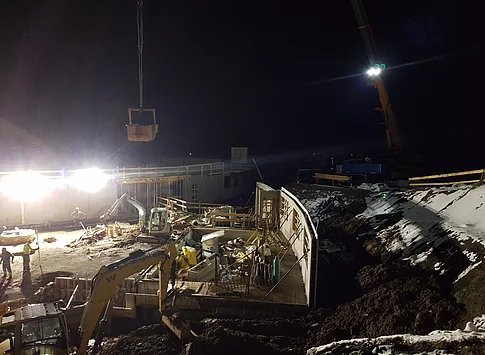

Eine Woche mit großen Fortschritten liegt hinter uns. Im Mehrschichtbetrieb und mit bester Abstimmung aller Gewerke haben wir es geschafft, uns nun auch im letzten Teil aus dem Boden herauszuarbeiten und den Hochbau zügig voranzutreiben. Der Innenausbau geht sowieso gewaltig gut voran. Aber – was die größte Freude macht – das Hallenbad hat nun richtig Fahrt aufgenommen. Mitte der Woche geht der Rohbau hier in die Zielgeraden und wir nehmen bereits das letzte Geschoss plus die Galerie in Angriff.

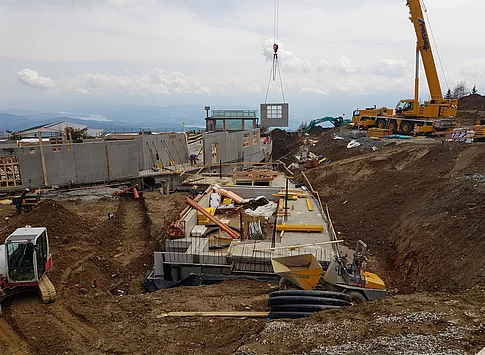

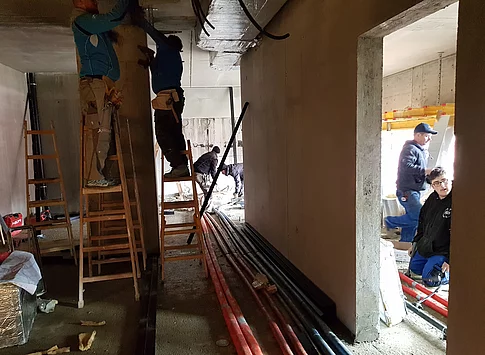

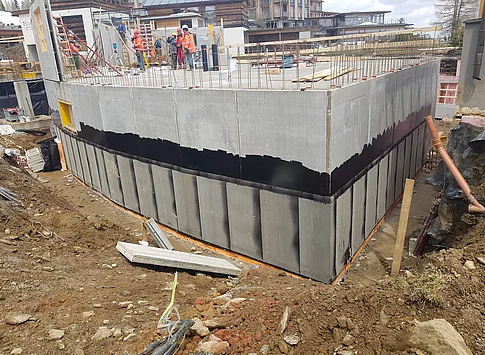

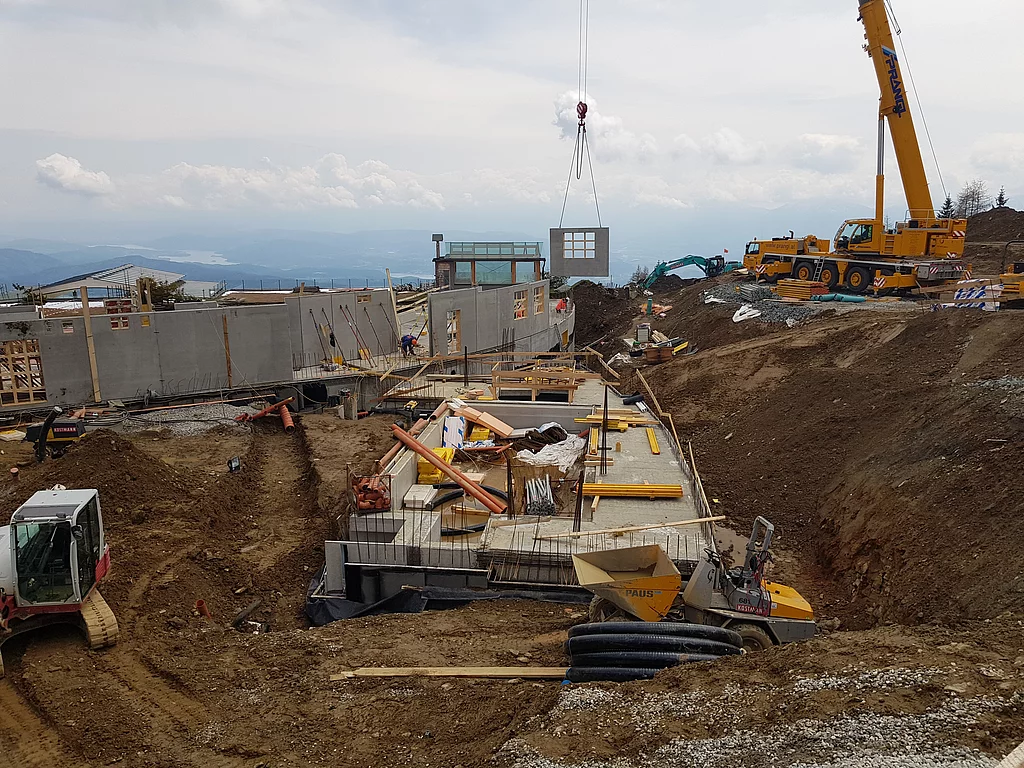

11. Mai 2019

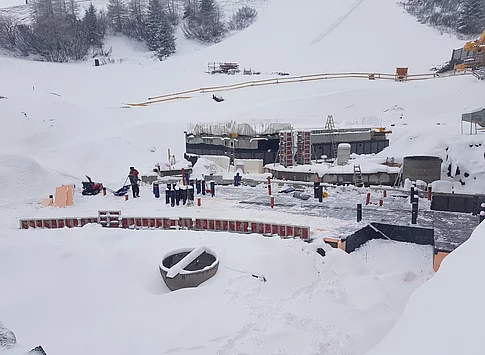

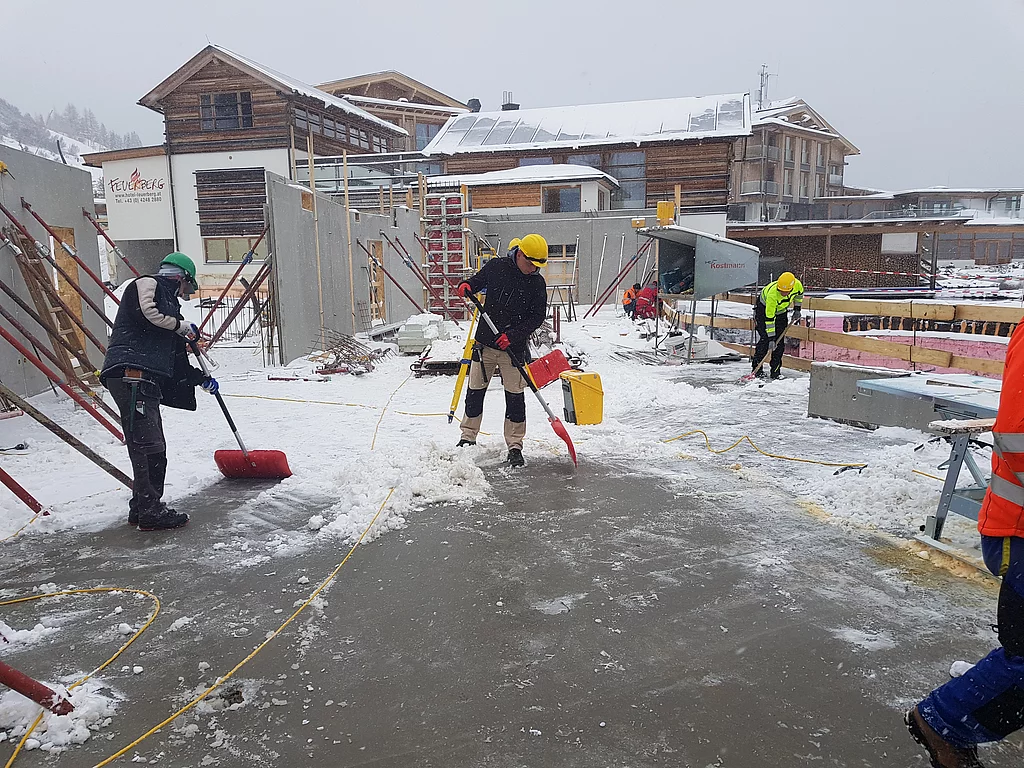

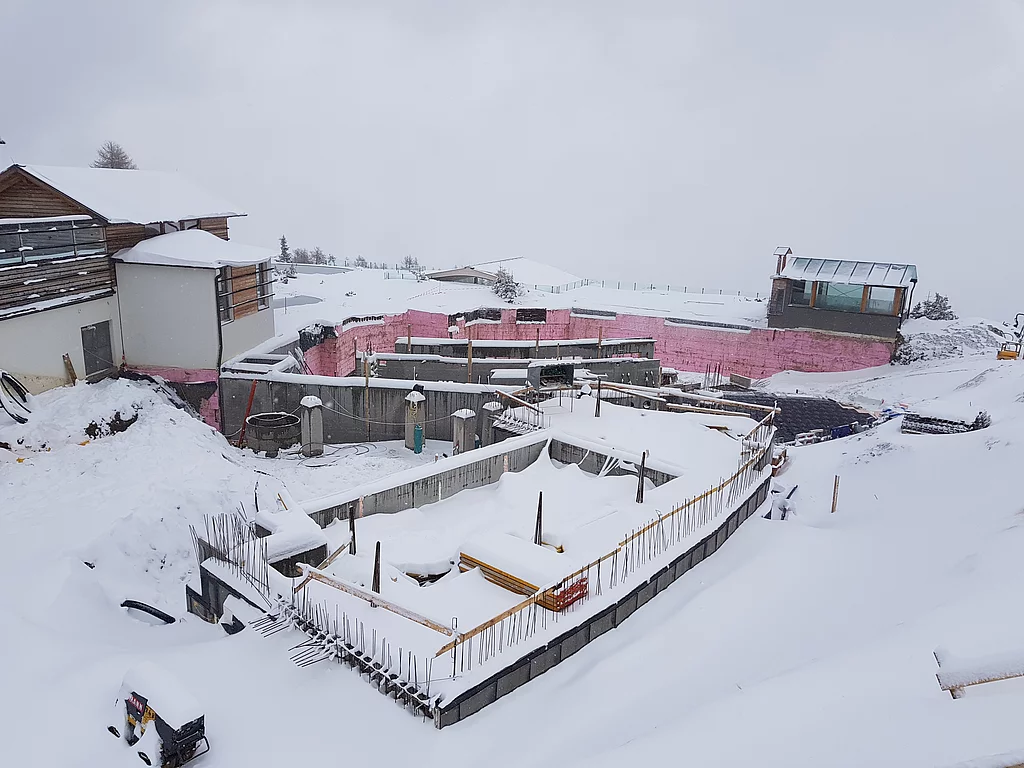

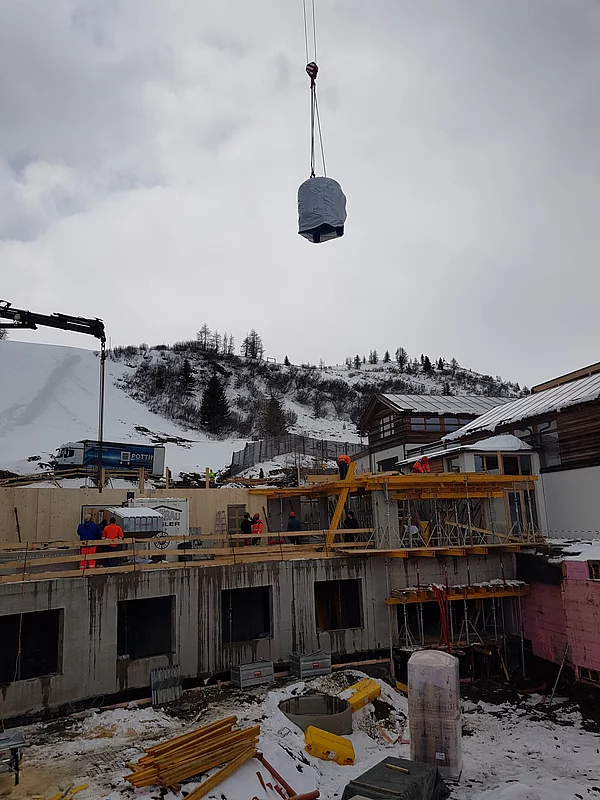

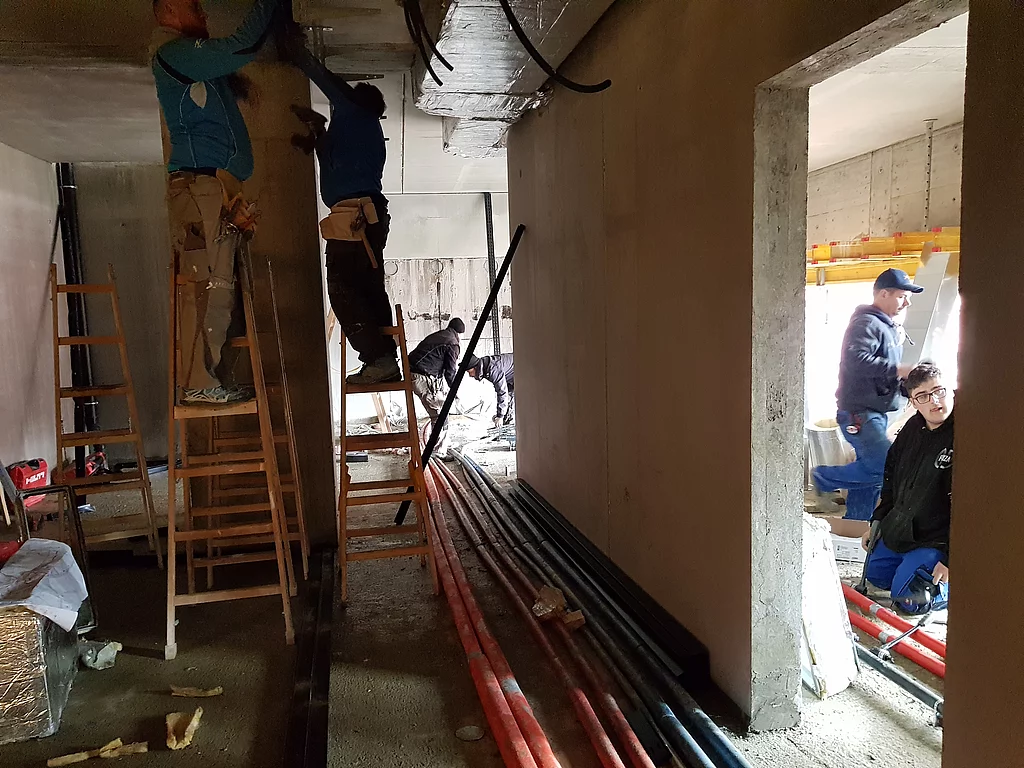

Wie prophezeit, gab es am 5. und 6. Mai reichlich Neuschnee. Der ungemütlichste Maibeginn seit langem. Wie auch immer: Mit vereinten Kräften haben wir auch diese Woche überstanden und das Vorhaben wieder ein gutes Stück weiter gebracht. Ab 13. Mai ist bereits der Zimmerer am Werk und die Decke des Treatmentbereichs sollte Mitte der Woche dicht oben sein. Die Eröffnung des Treatmentbereichs am 28. Juni sollte trotz des Wahnsinnswetters gelingen. Die Fertigstellung des Hallenbads sollte wie geplant Anfang / Mitte August stattfinden. Da das bestehende Hallenbad ja noch im Vollbetrieb ist, wird es bis dahin keine Angebotsschmälerung geben.
Alle packen mit an

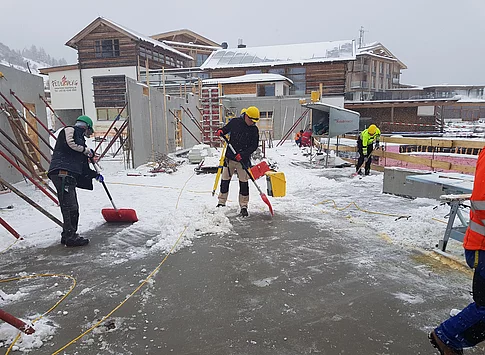

Mit Direktor Andy Feichter an der Spitze haben wir gemeinsam mit der Haustechnik die Baustelle vom Schnee befreit.
03. Mai 2019

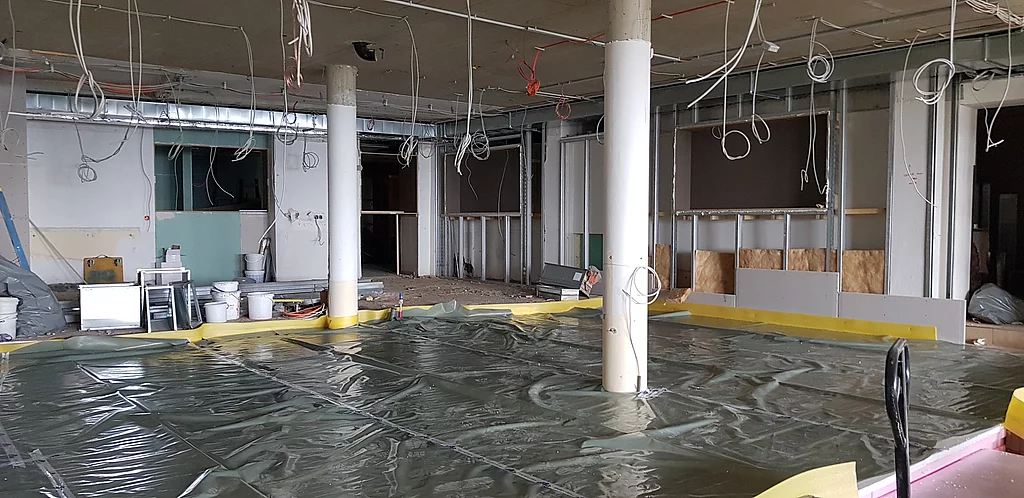

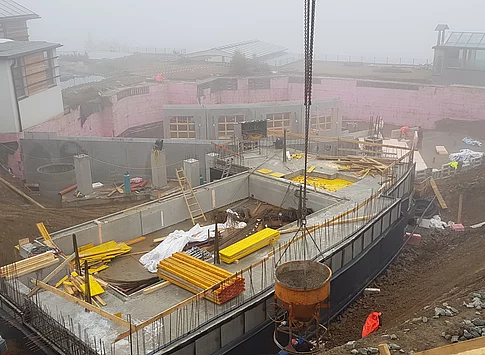

Die heutige Baustufe steht im Zeichen schwierigster Wetterverhältnisse. Laufende Schneefälle fordern von unseren Bauarbeitern wirklich alles ab.
Ein Lichtblick

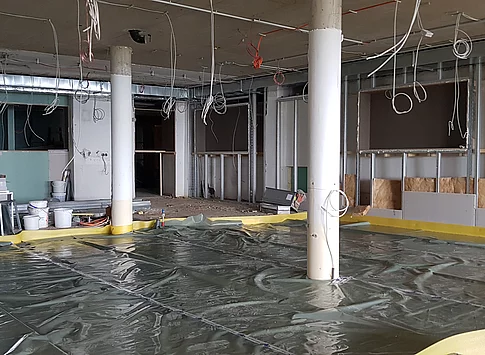

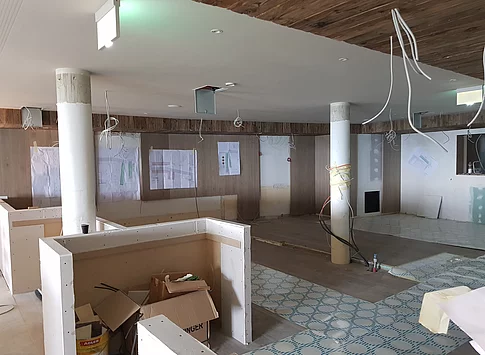

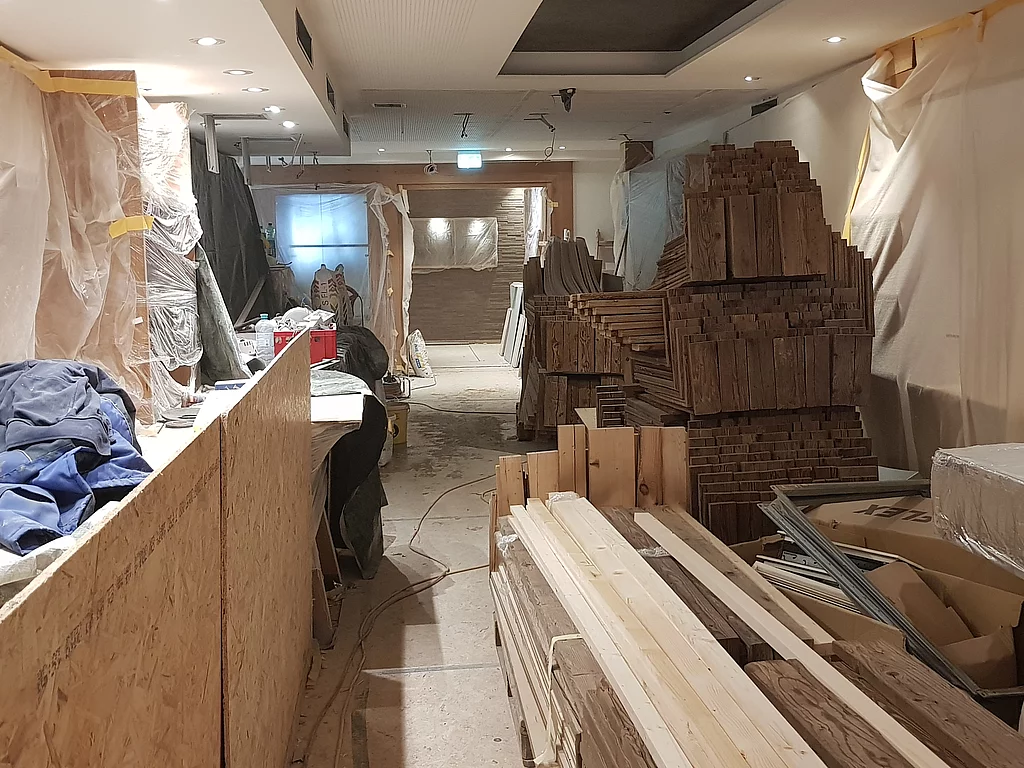

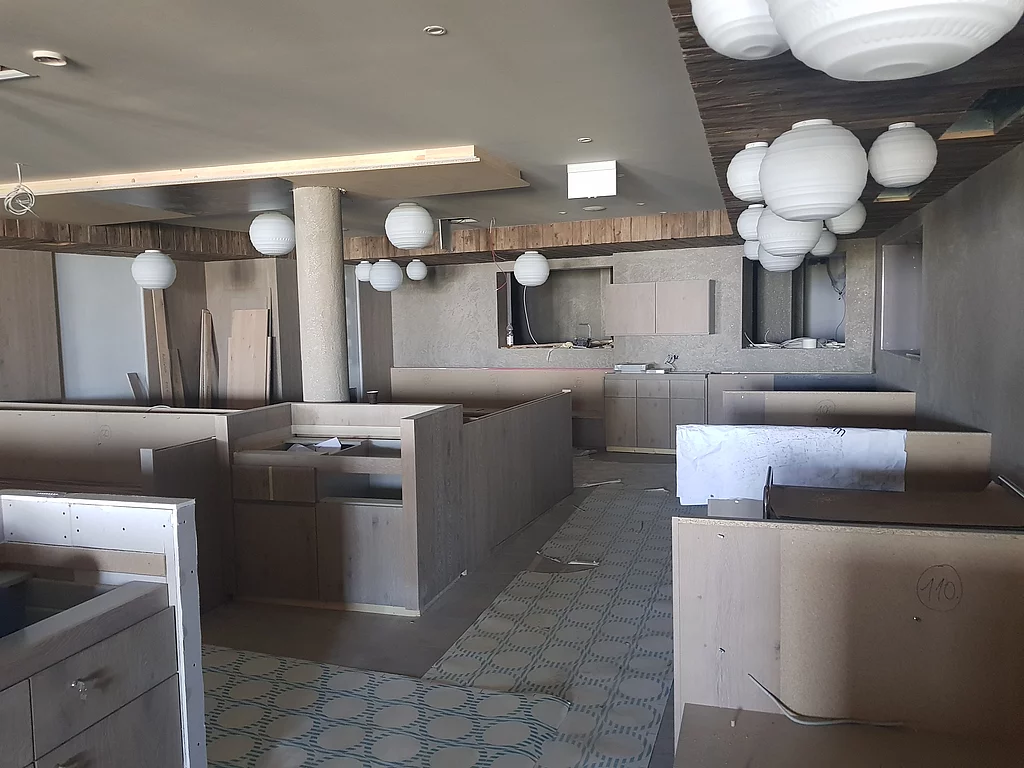

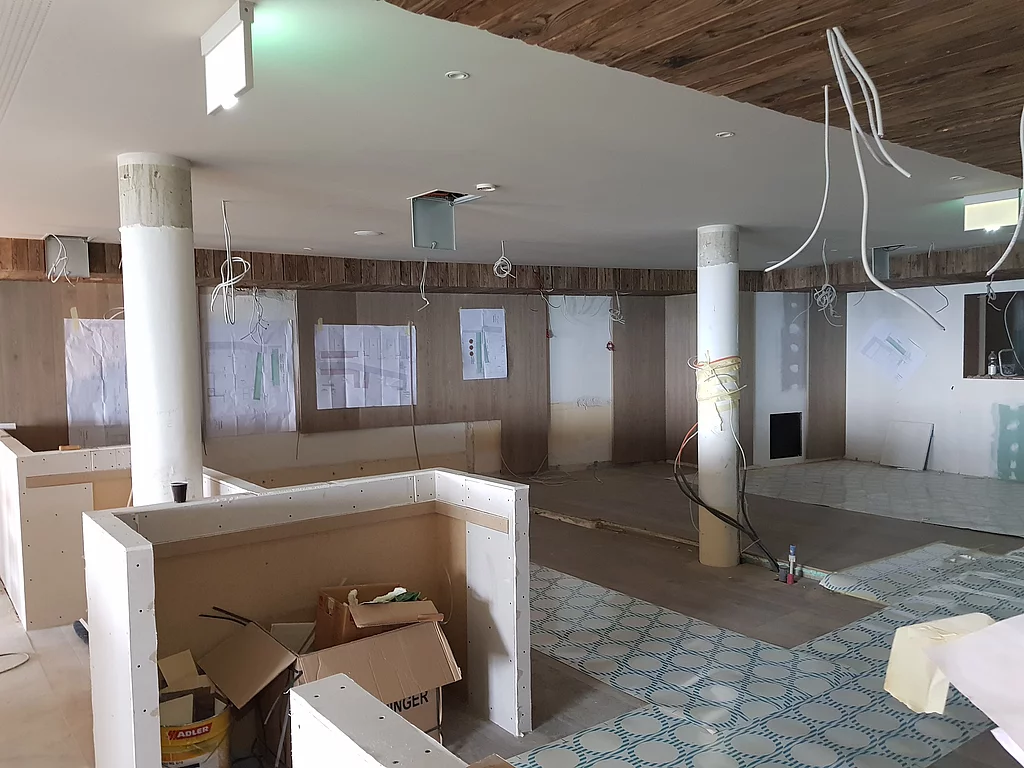

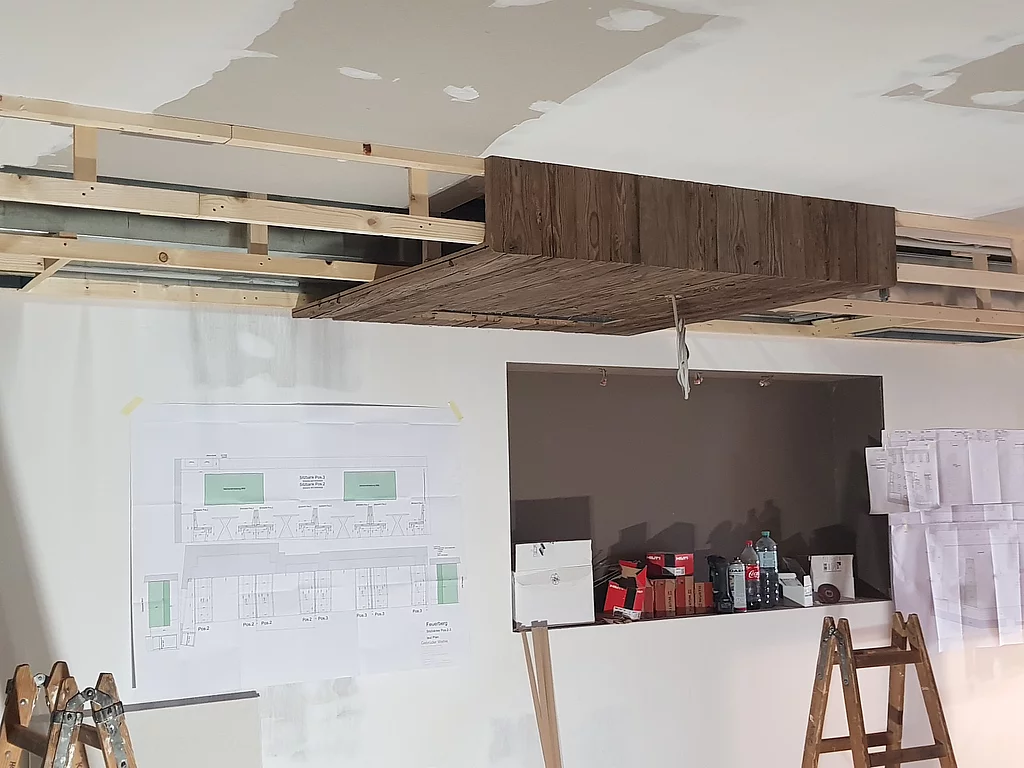

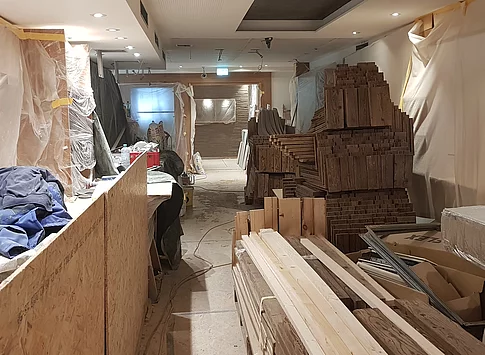

... sind die Innenarbeiten im Restaurant. Wetterunabhängig schreiten diese gut voran. Die Estrichabreiten wurden heute abgeschlossen, der Trockenbau liegt gut im Rennen und der Tischler hat heute mit den Ausmessungen begonnen und startet nächste Woche dann voll durch. Da können wir uns was sehr Schönes freuen!
19. April 2019
Seit Montag scheint endlich wieder die Sonne und der Schnee am Feuerberg schmilzt. Die Bauarbeiten gehen gut voran.
08. April 2019

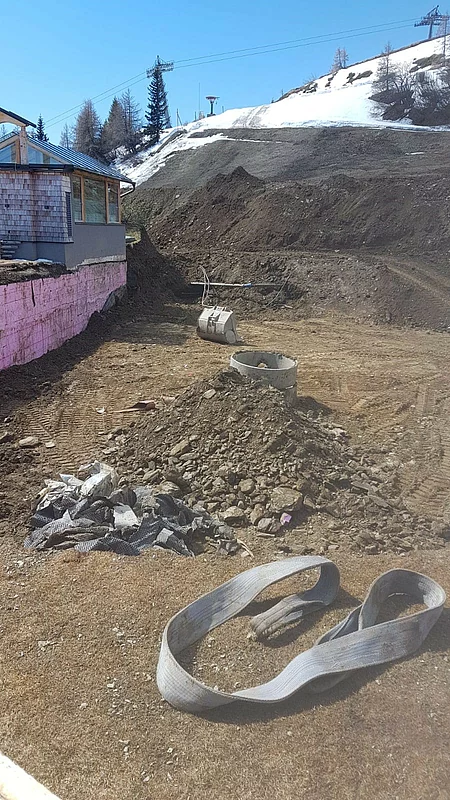

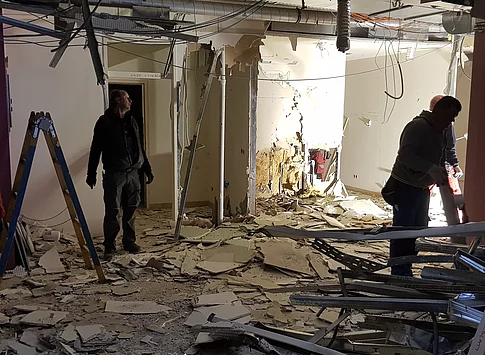

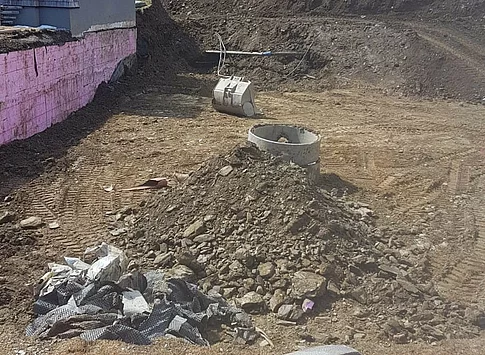

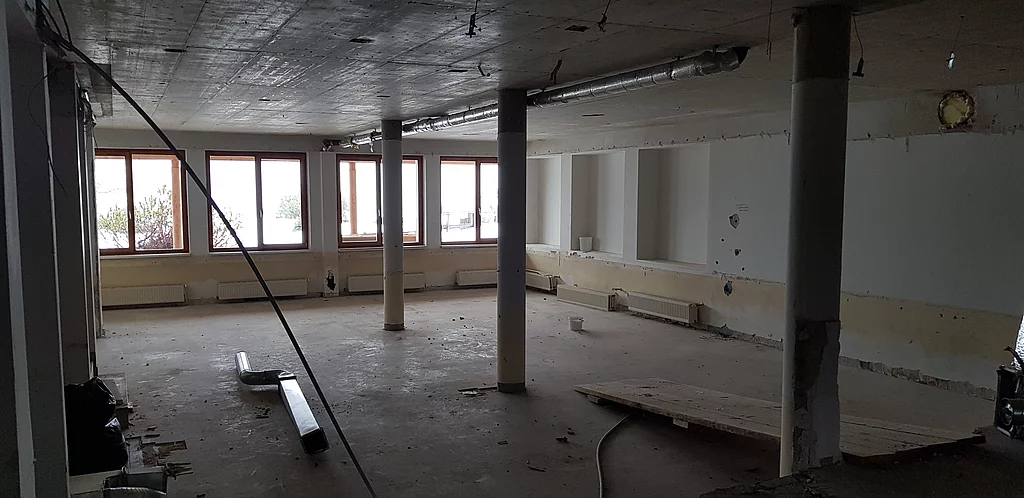

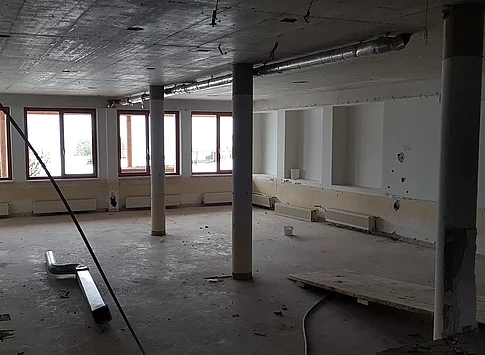

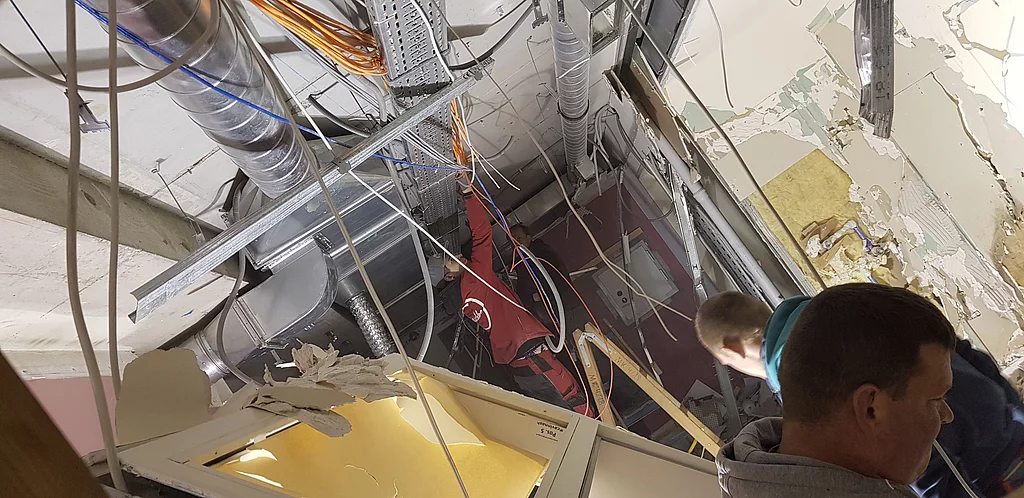

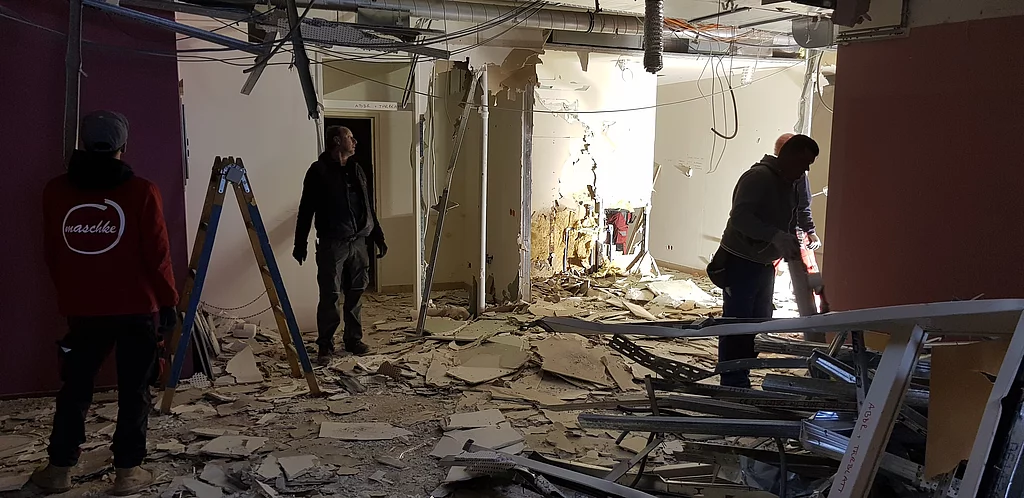

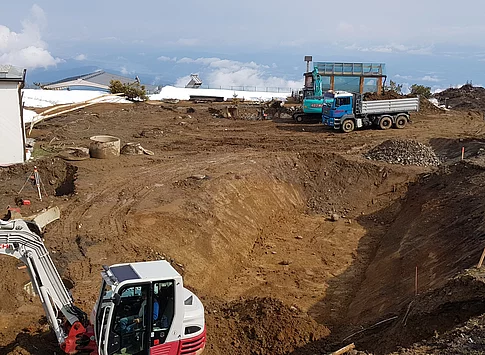

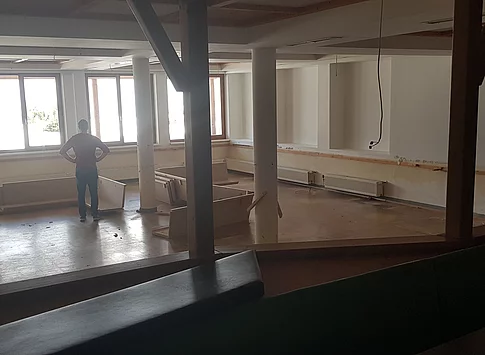

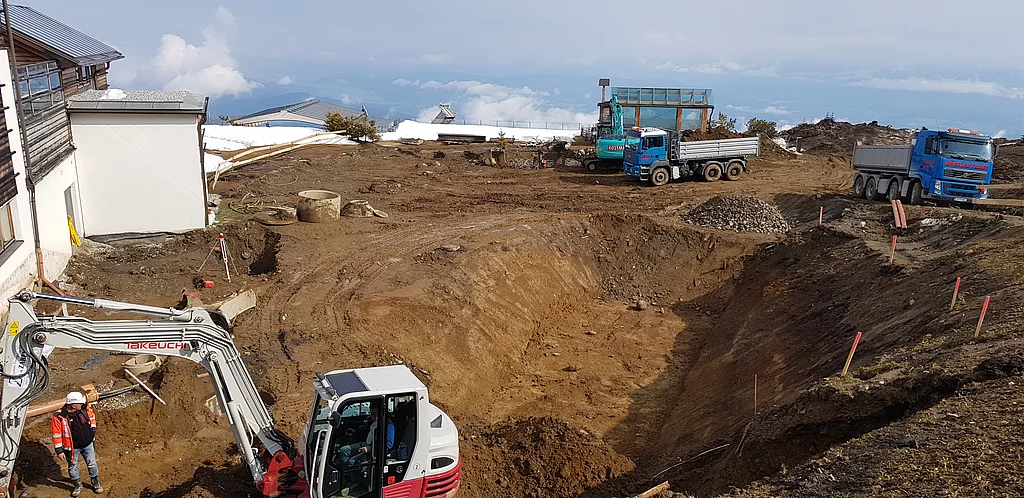

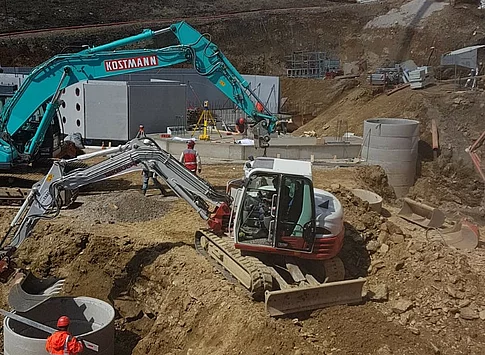

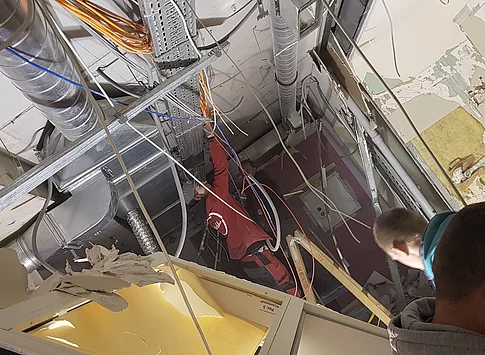

Die erste Bauwoche stand ganz im Zeichen der Abrissarbeiten und des Erdaushubes. Im Innenbereich des Hotels schaut es ziemlich wild aus, aber wir kommen gut voran.

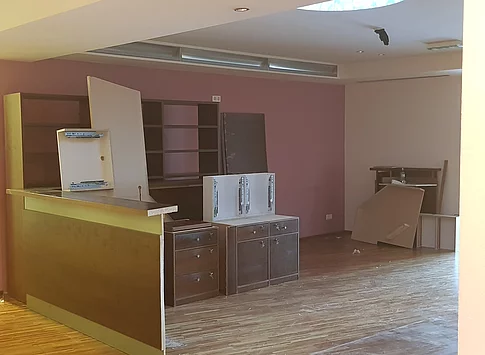

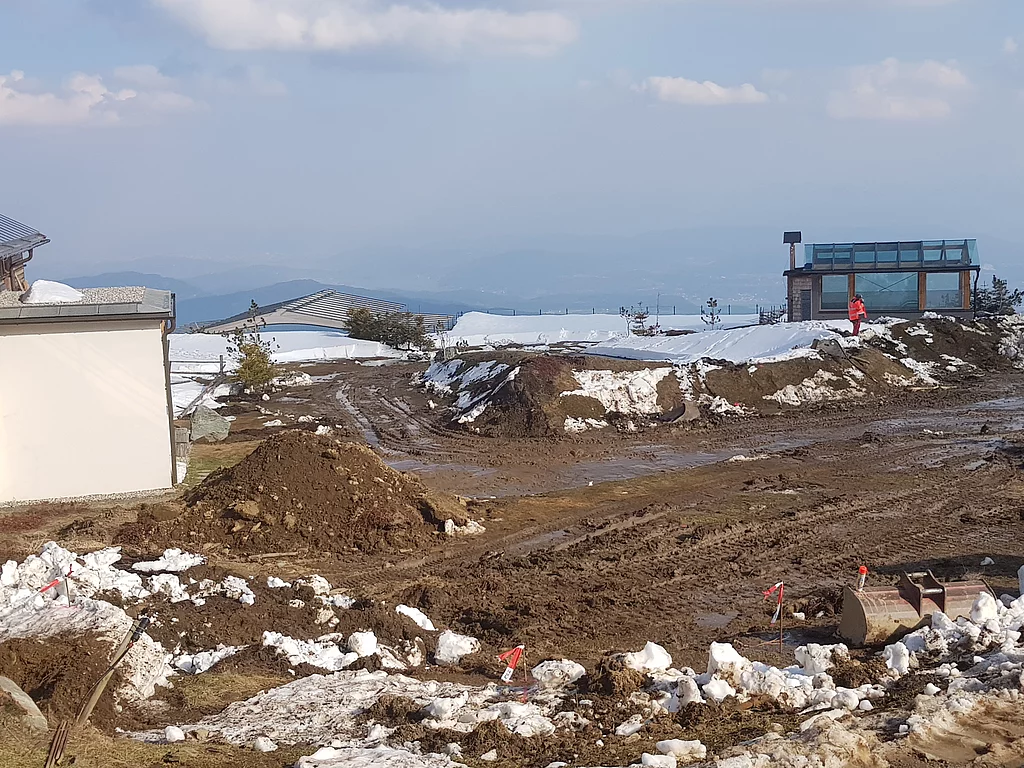

01. April 2019

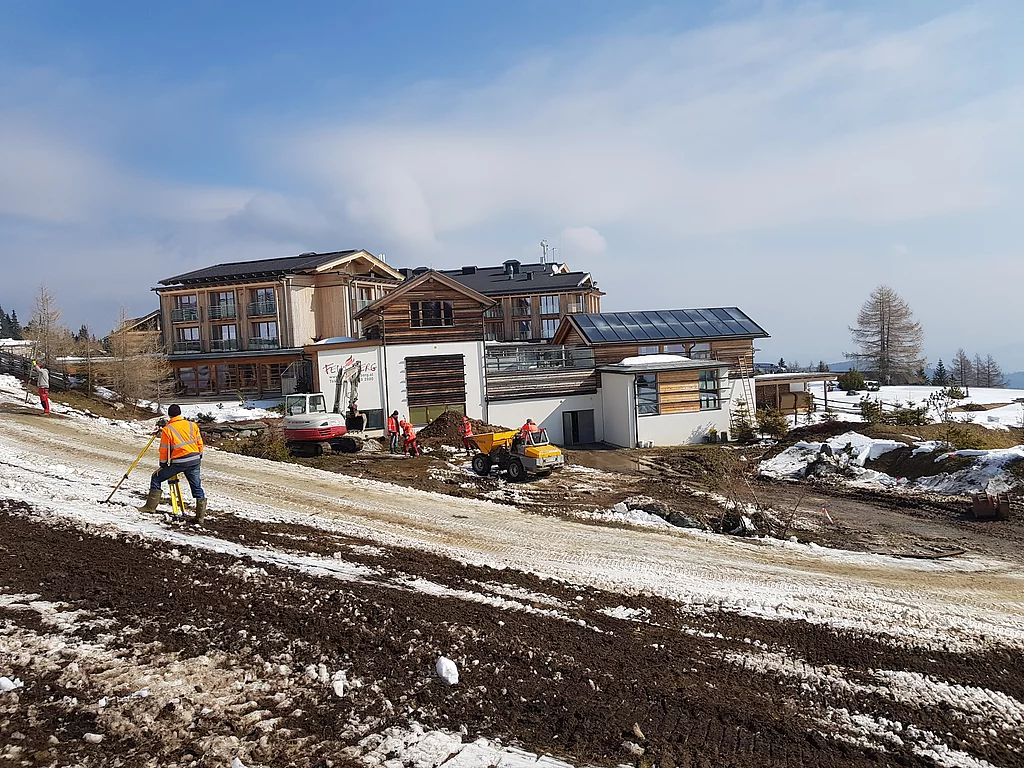

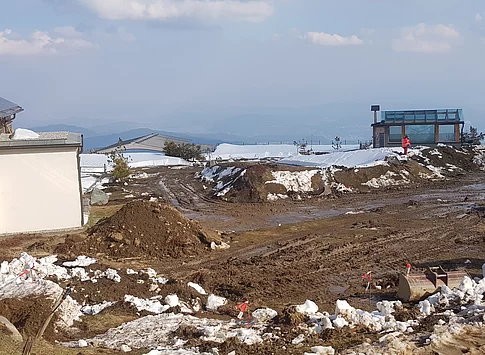

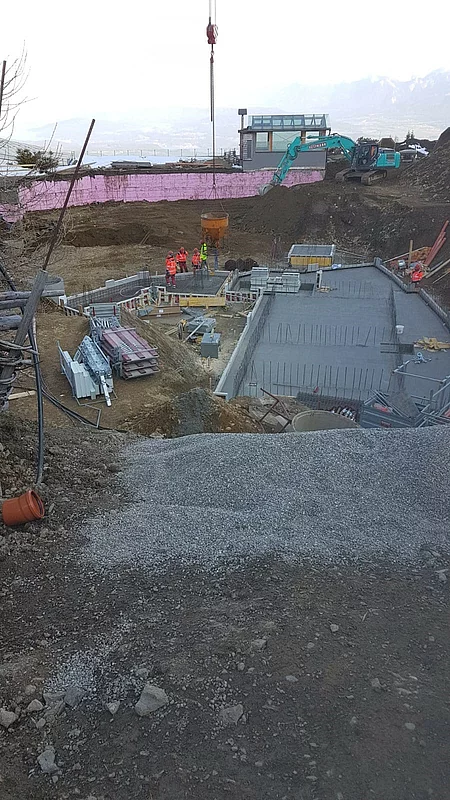

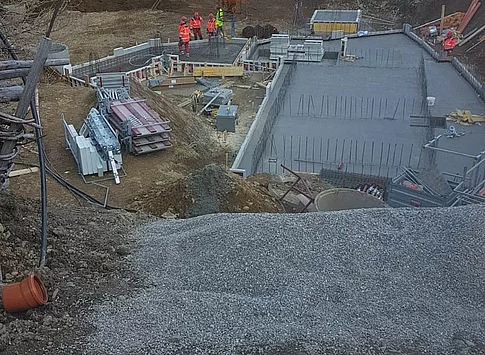

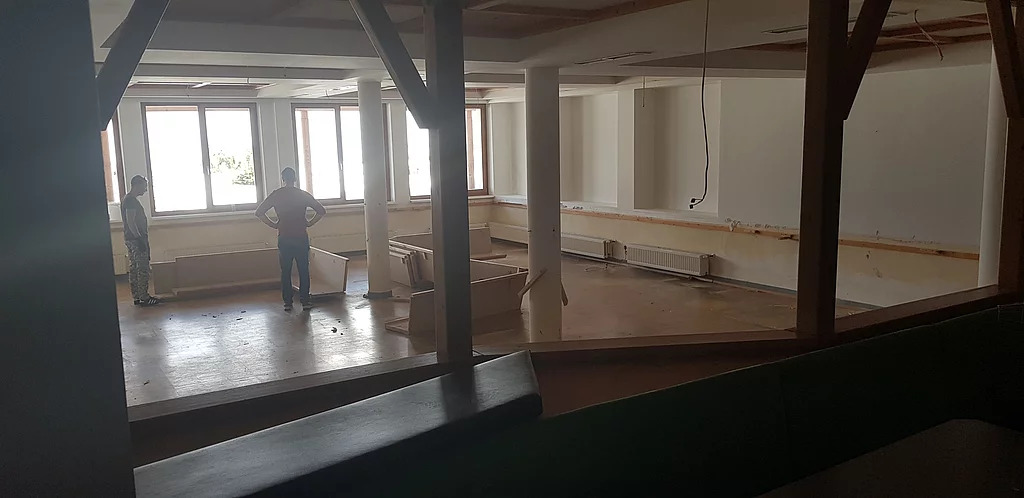

Der große Umbau hat begonnen. Bei noch schönem Wetter haben wir am Sonntag die Bauflächen vom Schnee befreit. Vielen Dank an dieser Stelle an die Gerlitzen Bergbahnen für die großartige Unterstützung!
